Кейс объекта · пос. Сайма, 2021–2024

Дом из керамоблока в Сайме у озера Увильды

В 2021–2024 годах мы построили в посёлке Сайма дом из керамоблока: по эскизу владельца сделали рабочий проект, поставили дом на сваи, смонтировали отопление, водоснабжение и канализацию, сделали черновую электрику, облицевали фасад клинкерной плиткой и закончили забором и двором. По проекту — 253 м² с крытой террасой и крыльцами, помещения дома — 226 м².

253 м² по проекту, с террасой и крыльцами
3 спальни одна внизу, две наверху
Керамоблок фасад — клинкер Feldhaus
2021–2024 от свай до двора
1 / 4
01 / Задача

Узкий участок у озера и эскиз владельца

Владелец пришёл с архитектурным эскизом. Мы сделали рабочий проект и построили дом, а потом — забор и двор.

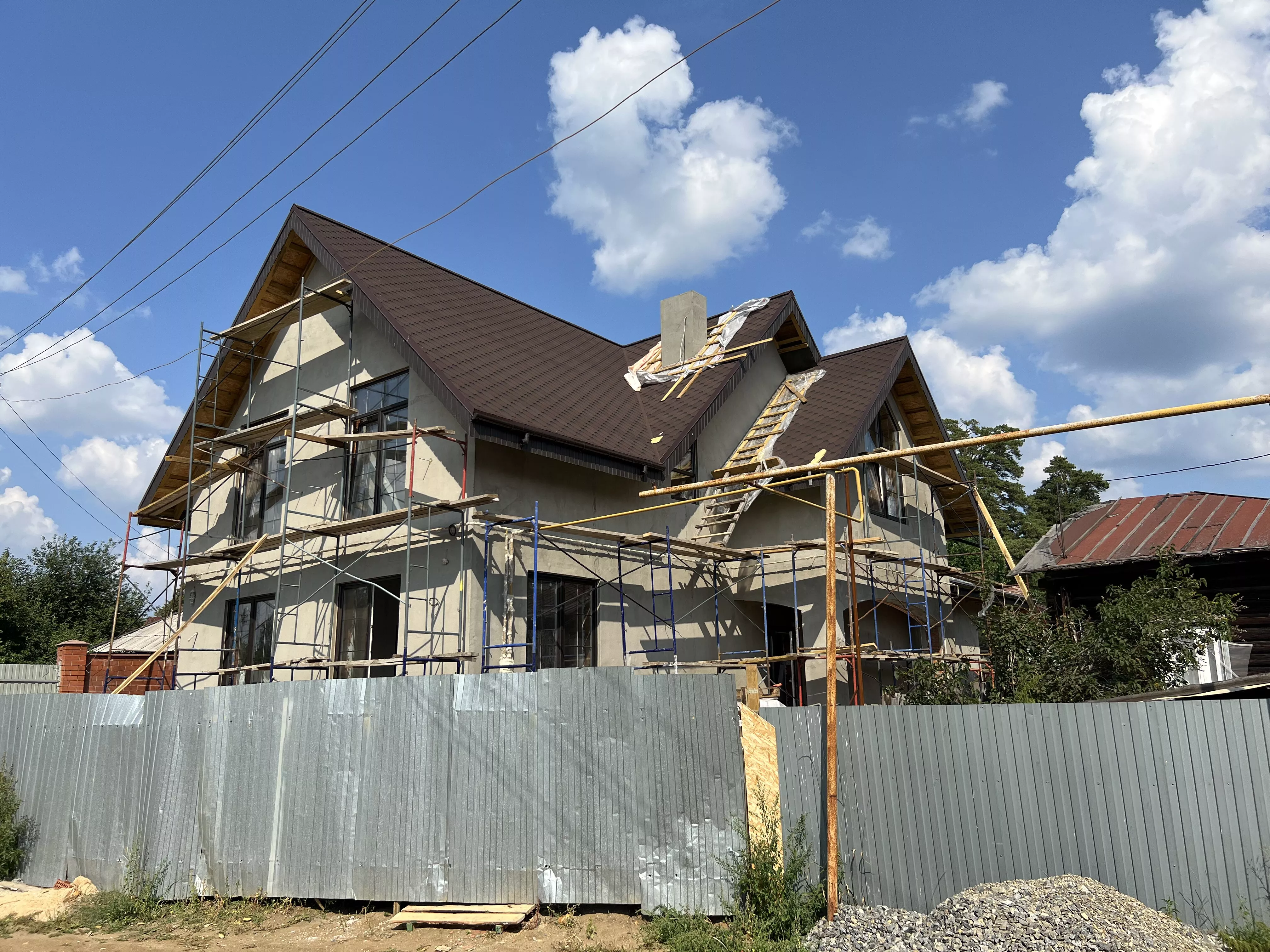

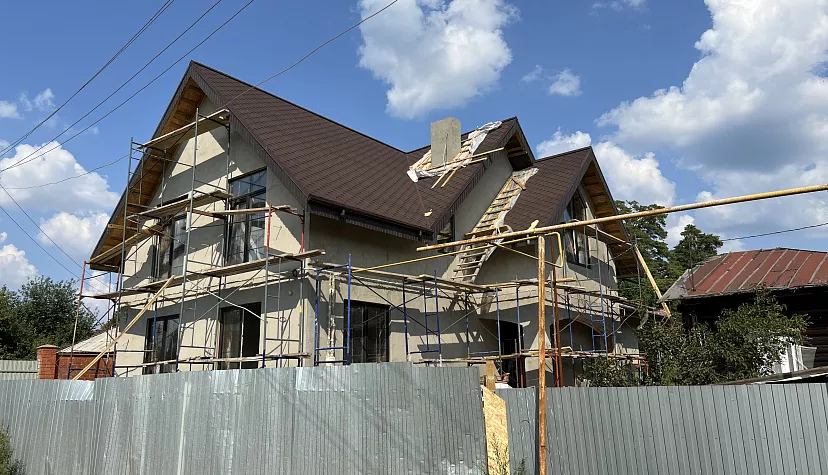

Участок до стройки сверху: буровая установка геологов между кирпичным забором соседей и старым домом
Апрель 2021 года: на узком участке работает буровая установка геологов, слева — кирпичный забор соседей.
  • УчастокДлинный и узкий, в посёлке Сайма у озера Увильды: соседи с двух сторон, местами до их забора около метра. На участке стоял старый дом.
  • УсловияУ въезда — газовая труба. Старую скважину нужно было сохранить.
  • ПланировкаСпальня владельцев с ванной и гардеробом — на первом этаже, ещё две спальни — наверху. Холл второго этажа владелец отдал под бильярдную.
  • ПотомВ 2023 году владелец купил соседний участок. Забор между участками снесли, и благоустраивали уже всю территорию.

Планировка по проекту

План первого этажа по проекту: кухня-гостиная, спальня с ванной и гардеробом, санузел, кладовая, котельная и крытая терраса
План второго этажа по проекту: холл, две спальни, гардероб, санузел, коридор и лестница

Первый этаж

156 м² с террасой и крыльцами
  • 1. Крыльцо6 м²
  • 2. Тамбур3,51 м²
  • 3. Прихожая5,64 м²
  • 4. Коридор10,94 м²
  • 5. Котельная9,7 м²
  • 6. Кухня-гостиная42,68 м²
  • 7. Спальня16,04 м²
  • 8. Ванная9,11 м²
  • 9. Гардероб5,15 м²
  • 10. Гардероб4,69 м²
  • 11. Санузел6,23 м²
  • 12. Кладовая7,17 м²
  • 13. Терраса19,28 м²
  • 14. Лестница8,42 м²
  • 15. Крыльцо1,5 м²

Спальня владельцев с ванной и гардеробом — на первом этаже. Кухня-гостиная 42,68 м² выходит на крытую террасу. В котельную есть отдельный вход с крыльца.

Второй этаж

97 м², 7 помещений
  • 1. Холл39,2 м²
  • 2. Спальня13,29 м²
  • 3. Спальня12,35 м²
  • 4. Санузел7,06 м²
  • 5. Гардероб10,29 м²
  • 6. Коридор4,2 м²
  • 7. Лестница10,64 м²

Холл 39,2 м² под высоким потолком с окнами во фронтоне владелец отдал под бильярдную. Рядом — две спальни, гардероб и санузел.

Площадь по проекту — 253 м²: первый этаж с террасой и крыльцами — 156 м², второй — 97 м². Без террасы и крылец — 226 м². Размеры в осях — 9,9 × 20,5 м. Погреб в ростверке (около 20 м²) в эту площадь не входит.

02 / Стены и фасад

Керамоблок 380 мм, снаружи — клинкерная плитка Feldhaus

Стены — керамический блок 380 мм, снаружи — утеплитель, базовый слой и клинкерная плитка Feldhaus. Кровля — гибкая черепица.

  • СтеныКерамический блок 380 мм, армопояса из кирпича, вентканалы в кладке.
  • УтеплениеМинеральная вата 50 мм с механическим креплением, базовый штукатурный слой с сеткой.
  • ОблицовкаКлинкерная плитка Feldhaus с серыми швами, белые декоративные арки и межэтажные пояса.
  • КровляКрутые скаты с двойными фронтонами, гибкая черепица, утепление 200 мм.

Дом и участок

2026 год, в доме живёт семья.

Дом со стороны двора, крытая терраса справа
Дом со стороны двораКрытая терраса справа

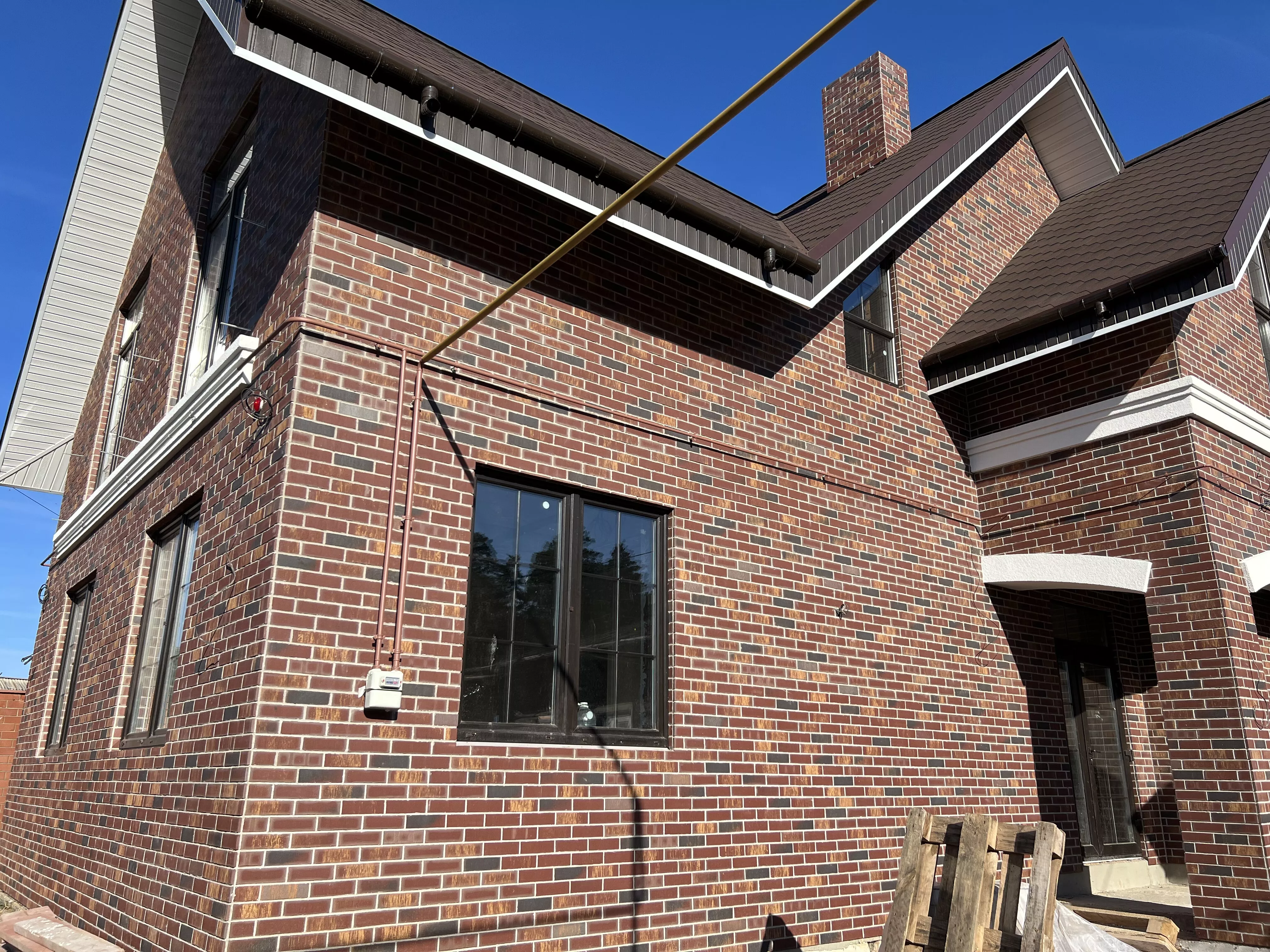

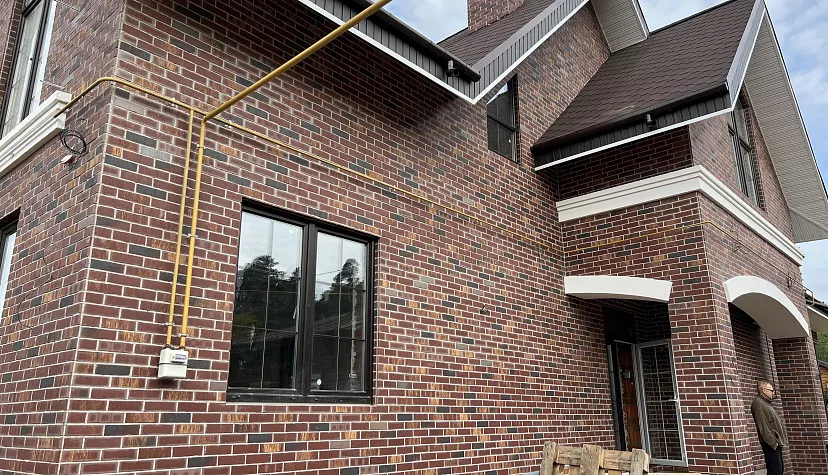

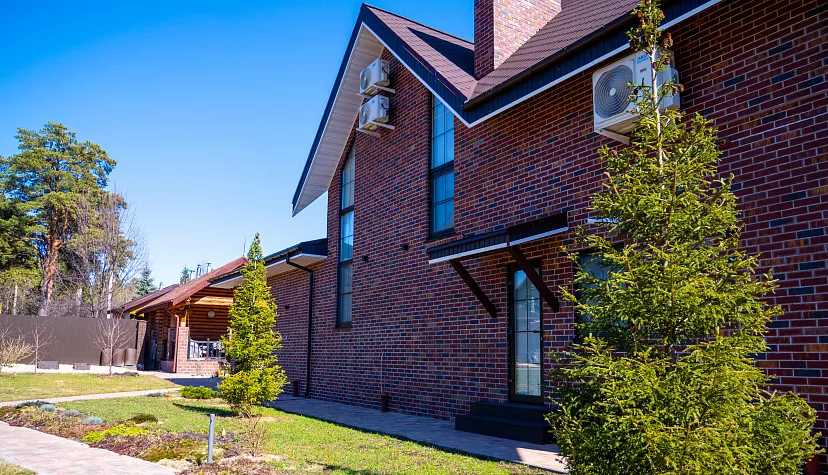

Боковой фасад, окна мансарды и навес над входом
Боковой фасадОкна мансарды и навес над входом

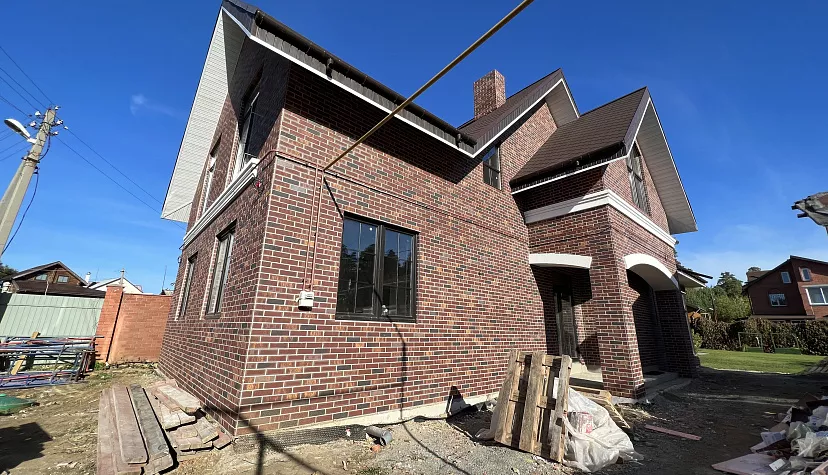

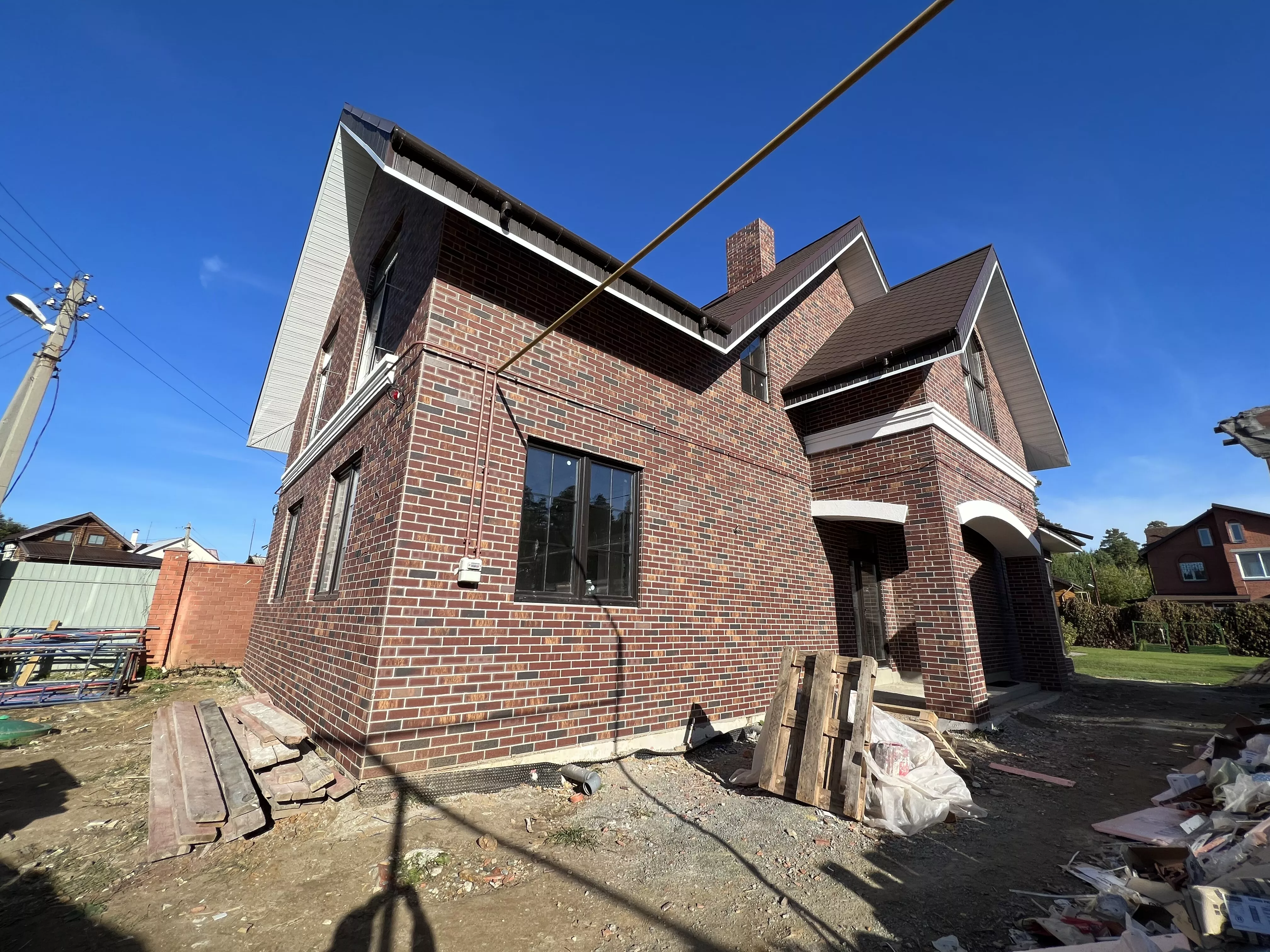

Дом за соснами, вид от дорожки
Дом за соснамиВид от дорожки

Двойной фронтон, окна во всю высоту
Двойной фронтонОкна во всю высоту

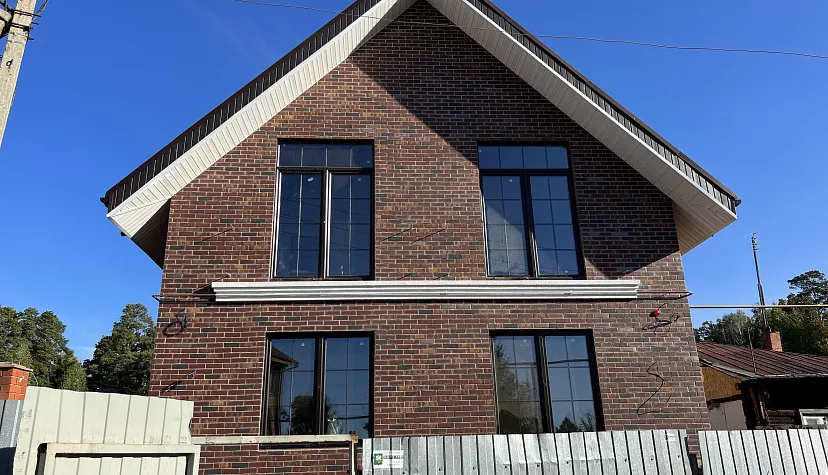

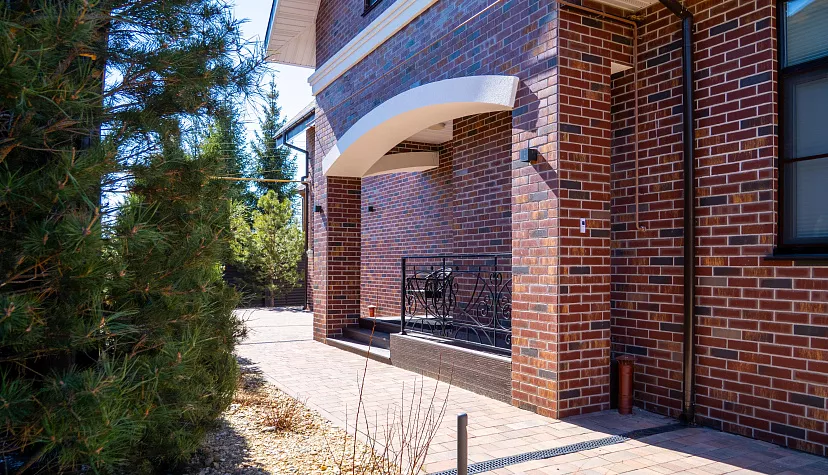

Угловые окна гостиной, выход на террасу
Угловые окна гостинойВыход на террасу

Крытая терраса, белая арка над входом
Крытая террасаБелая арка над входом
Дом с газона, 2026
Дом с газона2026

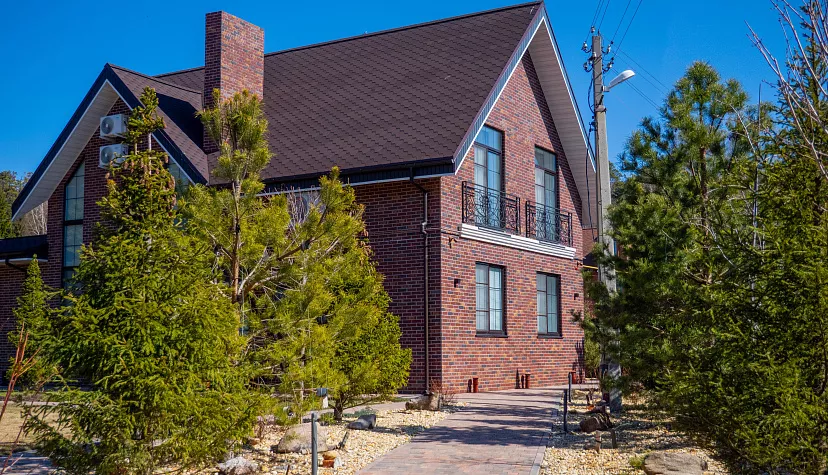

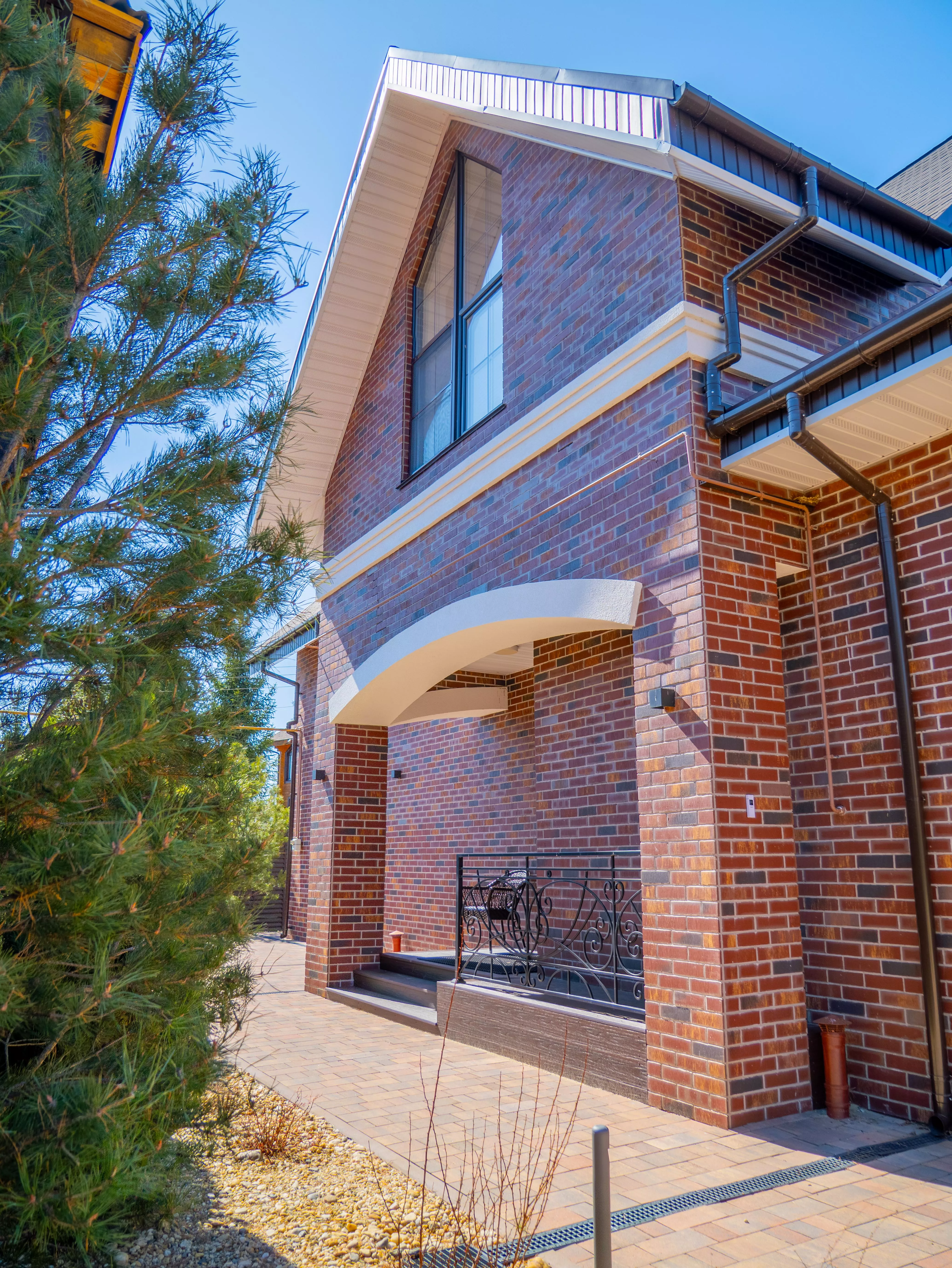

Французский балкон, второй этаж
Французский балконВторой этаж

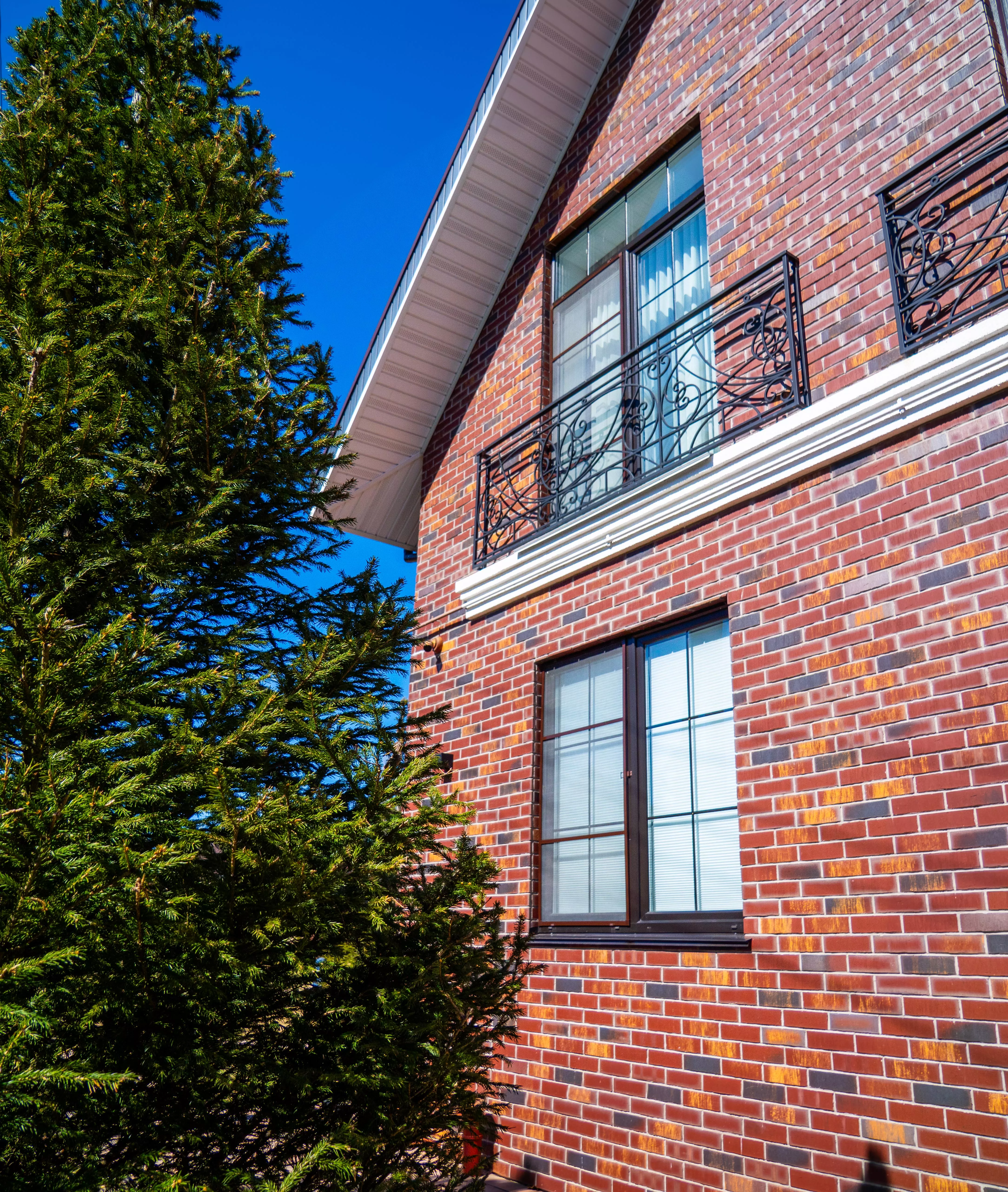

Торец дома, высокие окна лестницы
Торец домаВысокие окна лестницы

Клинкерная плитка, арки и пояса.

Клинкерная плитка, плитки из разных пачек, серый шов
Клинкерная плиткаПлитки из разных пачек, серый шов

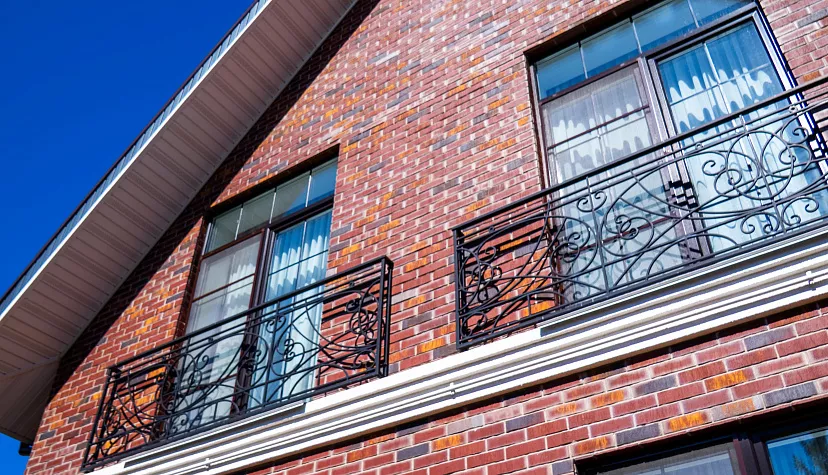

Французские балконы, кованые ограждения
Французские балконыКованые ограждения

Вход под аркой, белый декор по контуру
Вход под аркойБелый декор по контуру
Арка входа, ступени крыльца
Арка входаСтупени крыльца
Фронтон, межэтажный пояс
ФронтонМежэтажный пояс

Интерьеры дома, 2023–2024 годы.

Бильярдная, холл второго этажа, 2023
БильярднаяХолл второго этажа, 2023
Лестница, 2024
Лестница2024
Ванная, 2024
Ванная2024
Трубчатый радиатор, подобран под интерьер
Трубчатый радиаторПодобран под интерьер
Кухня, 2024
Кухня2024

Двор после благоустройства 2023–2024 годов: плитка, бордюры, дорожки.

Дорожка к дому, плитка и бордюр
Дорожка к домуПлитка и бордюр

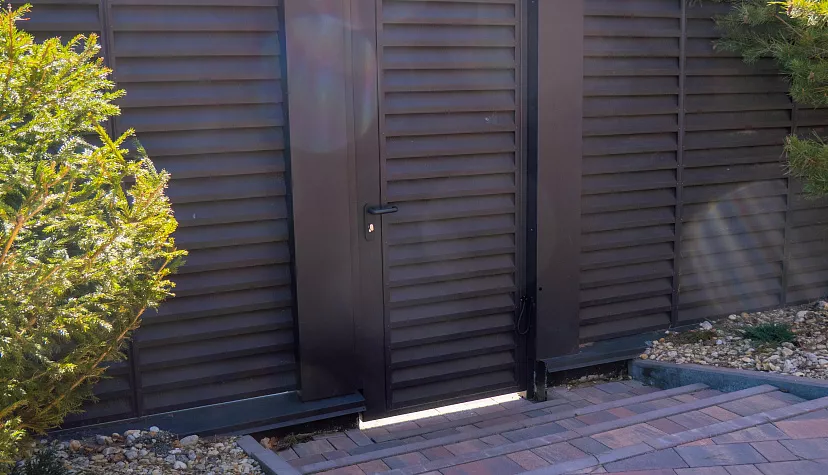

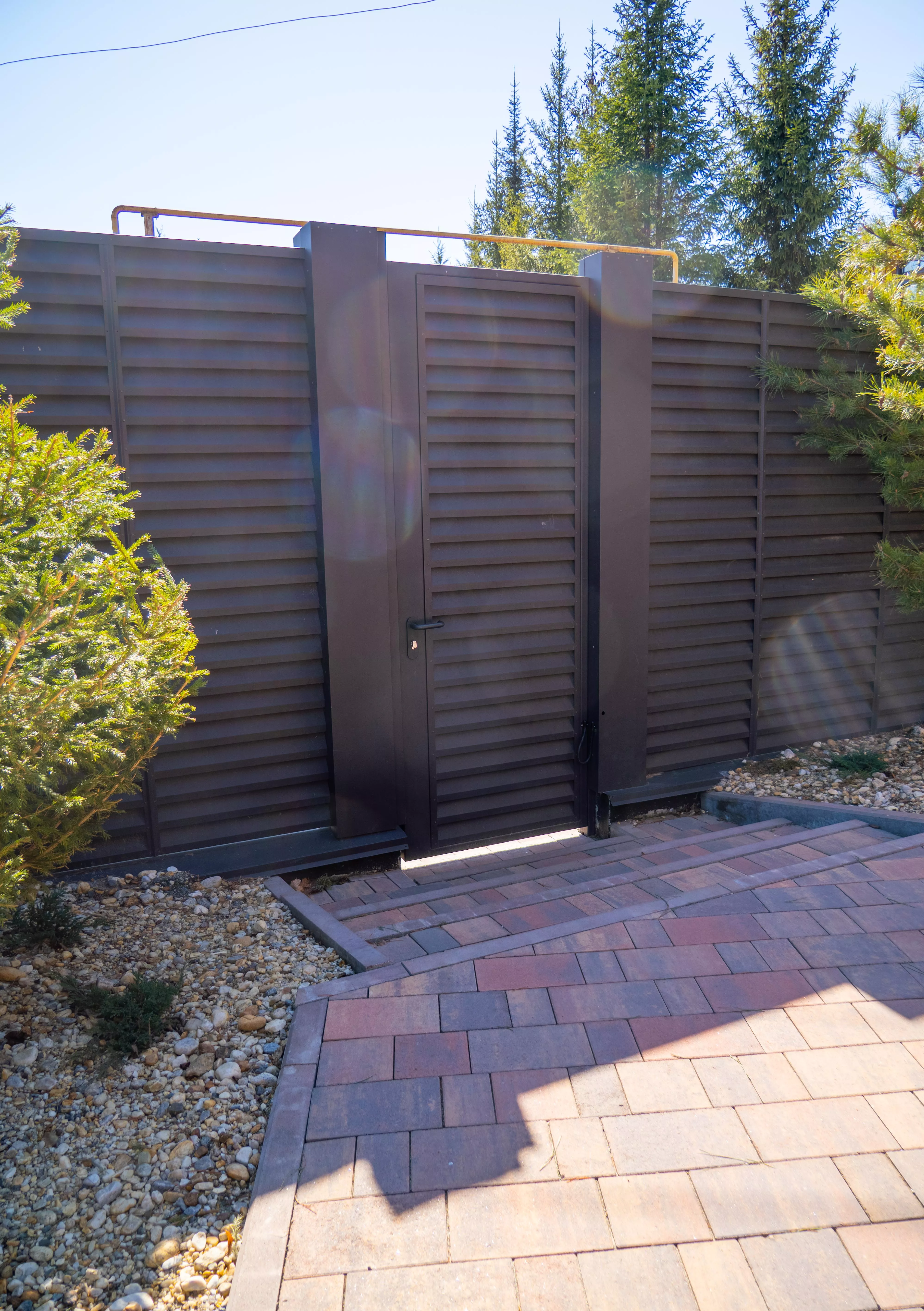

Калитка, жалюзийный забор
КалиткаЖалюзийный забор

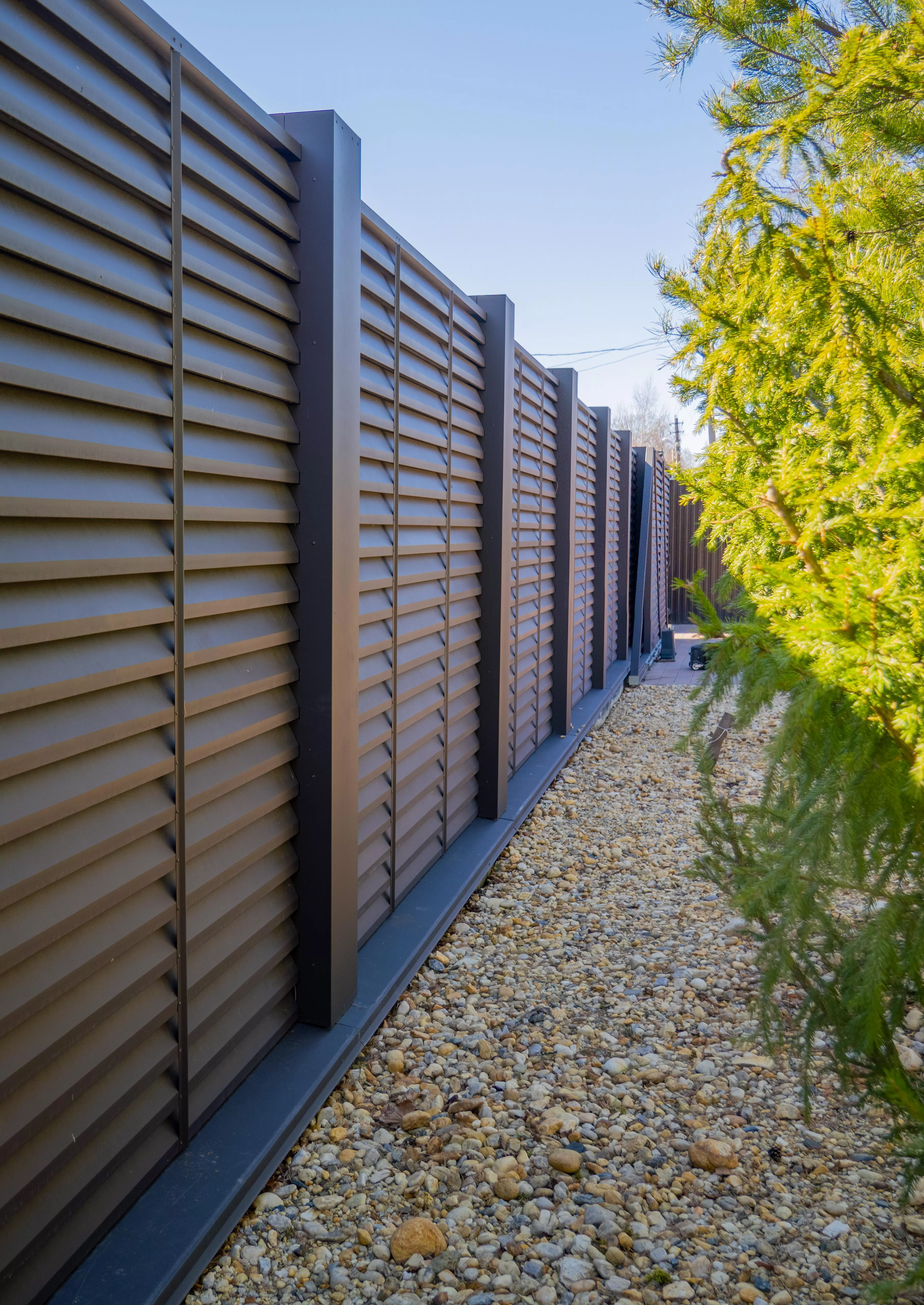

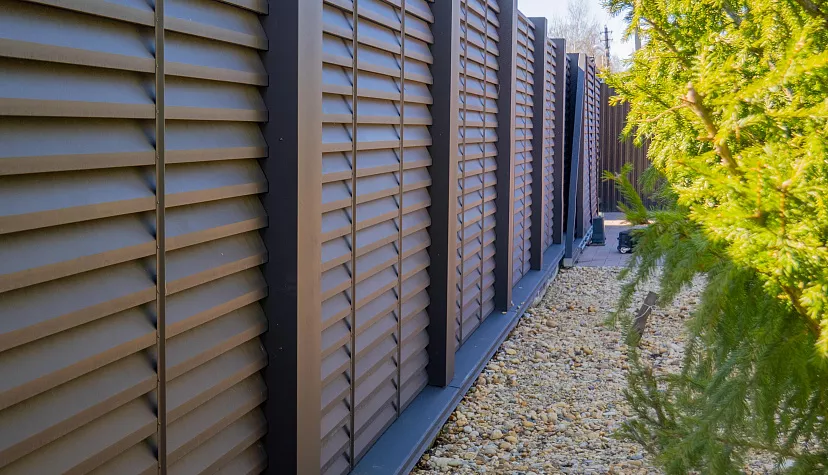

Жалюзийный забор, вдоль улицы
Жалюзийный заборВдоль улицы
Дорожка у дома, 2026
Дорожка у дома2026
Дом и двор, 2026
Дом и двор2026
Площадка у ворот, плитка, август 2024
Площадка у воротПлитка, август 2024
Дорожка вдоль дома, август 2024
Дорожка вдоль домаАвгуст 2024
Дорожка через участок, август 2024
Дорожка через участокАвгуст 2024
Газон и дорожки, август 2024
Газон и дорожкиАвгуст 2024
Как устроен дом: грунты, сваи, ростверк, погреб, стены, кровля и фасад
  • ГрунтыПеред проектом провели геологические изыскания: сложные грунты и высокий уровень грунтовых вод.
  • Сваи50 забивных железобетонных свай длиной 4 м: 40 сечением 200×200 мм и 10 сечением 300×300 мм.
  • РостверкМонолитный и высокий, 54 м³ бетона. Снаружи — праймер, наплавляемая гидроизоляция в два слоя, утеплитель 50 мм и профилированная мембрана.
  • ПогребВнутри высокого ростверка — погреб около 20 м²: часть перекрытия сделали монолитной, спуск — через утеплённые люки.
  • ПерекрытияПустотные железобетонные плиты над подпольем и над первым этажом, с анкеровкой и утеплёнными торцами.
  • СтеныКерамоблок 380 мм, армопояса, стальные колонны и скрытые металлоконструкции под двойные фронтоны. Арочные перемычки изготовлены на заводе по чертежам проекта.
  • КровляСтропила из пиломатериала, пропитанного антисептиком. Утепление 200 мм, на части скатов — ещё слой 50 мм, пароизоляция, сплошной настил из ОСП, подкладочный ковёр, гибкая черепица, коньковый аэратор, водосток.
  • ФасадМинвата 50 мм на механическом креплении, базовый штукатурный слой с сеткой, клинкерная плитка Feldhaus, декоративные элементы.
03 / Этапы и сроки

2021–2024: от свай до двора

Фундамент, стены и стропила — в 2021 году и зимой 2022-го, черепица, инженерия и фасад — в 2022-м, забор и двор — в 2023–2024 годах.

Весна–лето 2021

Геология, проект, сваи и ростверк

Участок готовили заранее: в 2020 году разобрали часть старого дома, оставшуюся законсервировали. Весной на участке провели геологию и сделали рабочий проект, 20 мая подписали договор. Сваи забивали небольшим копром прямо на участке. В июле сделали подбетонку и начали ростверк, к сентябрю его загидроизолировали и утеплили, под домом проложили канализацию, пазухи засыпали.

50 свай и 54 м³ бетона в ростверке.

Проект
  • Геологические изысканиявесна
  • Рабочий проект АР и АСапрель–май
Фундамент
  • Забивка 50 свайвесна — июнь
  • Подбетонка и ростверкиюль
  • Гидроизоляция и утеплениеавгуст
  • Засыпка пазух1 сентября
План свайного поля из проекта 2021
План свайного поля из проекта
Копёр на участке, апрель 2021
Копёр на участке, апрель
Сваи до срубки оголовков, 18 июня 2021
Сваи до срубки оголовков, 18 июня
Подбетонка и выпуски арматуры, 13 июля 2021
Подбетонка и выпуски арматуры, 13 июля
Осень 2021 — зима 2022

Керамоблок, плиты и стропила

С сентября клали стены из керамоблока 380 мм: к 8 октября поднялась почти половина первого этажа, в октябре смонтировали плиты перекрытия. Материалы подвозили к моменту работы: складировать их на узком участке было негде. Зимой собрали стропила, утеплили скаты и поставили окна. К концу января дом закрыли от осадков, и внутри можно было работать. Гибкую черепицу уложили весной.

Пиломатериал для кровли пропитали в ванне ещё до монтажа.

Дом
  • Кладка из керамоблокасентябрь — декабрь
  • Плиты перекрытийоктябрь
  • Арочные перемычкиосень
Кровля
  • Пропитка пиломатериалаосень
  • Стропила и утеплениедекабрь — январь
  • Окназима
Кладка, 8 октября 2021
Кладка, 8 октября
Кран у стен первого этажа, 29 октября 2021
Кран у стен первого этажа, 29 октября
Стройка под снегом, 16 ноября 2021
Стройка под снегом, 16 ноября
Стропила, 19 января 2022
Стропила, 19 января 2022
2022

Черепица, котельная и фасад

С марта развели отопление, тёплый пол, водопровод, канализацию и электрику, в мае сделали стяжку. В апреле–мае по теплу уложили гибкую черепицу, в конце мая поставили септик. Летом оштукатурили стены внутри и утеплили фасад, в сентябре–октябре облицевали его клинкерной плиткой, в октябре залили крыльца и повесили водосток, в ноябре домонтировали автоматы в щитах.

Под стяжкой — 107 м² тёплого пола, 11 контуров.

Внутри
  • Отопление и водоснабжениемарт — июнь
  • Разводка электрикивесна — лето
  • Стяжкамай
  • Штукатуркалето
Снаружи
  • Гибкая черепицаапрель — май
  • Септикконец мая
  • Фасадиюль — ноябрь
  • Крыльца и водостококтябрь
Черепица на кровле, 4 мая 2022
Черепица на кровле, 4 мая
Котельная, 15 июня 2022
Котельная, 15 июня
Утеплитель и базовый слой, 26 августа 2022
Утеплитель и базовый слой, 26 августа
Клинкерная облицовка, 4 октября 2022
Клинкерная облицовка, 4 октября
2023–2024

Забор, плитка и двор

В 2023 году владелец купил соседний участок. Старый кирпичный забор между участками снесли и спланировали всю территорию. Летом поставили новый забор, к ноябрю — откатные ворота, осенью начали мостить двор. Весной и летом 2024 года закончили плитку, ливнёвку и отмостку, завезли чернозём под газоны, выровняли подъезд к участку.

452 м² плитки и 450 м бордюра.

2023
  • Снос кирпичного забораиюнь
  • Забор и воротаиюль — ноябрь
  • Въезд и плиткасентябрь — октябрь
2024
  • Плитка и бордюрымай — август
  • Ливнёвка и отмосткалето
  • Выравнивание дорогик 27 мая
Новый забор, 29 июля 2023
Новый забор, 29 июля 2023
Плитка во дворе, 16 октября 2023
Плитка во дворе, 16 октября 2023
Дорожки и газон, 7 августа 2024
Дорожки и газон, 7 августа 2024
Двор, 2026
Двор, 2026

Как строили: что делали на каждом этапе

01 Фундамент Апрель — сентябрь 2021

Сваи, высокий ростверк и погреб

По результатам геологии дом поставили на 50 забивных железобетонных свай длиной 4 м. Котлован местами доходил до 1,8 м, при копке пошла вода. По сваям залили монолитный ростверк — 54 м³ бетона. Снаружи его покрыли праймером и наплавляемой гидроизоляцией в два слоя, утеплили и закрыли профилированной мембраной. Под домом проложили утеплённую канализацию, сделали заземление и продухи. Оголовок старой скважины закрыли коробом с гидроизоляцией, электросчётчик перенесли. Пазухи засыпали и подготовили основание под пол.

Погреб внутри ростверка
Ростверк получился высоким, и внутри осталось пространство. Мы предложили владельцу сделать там погреб: часть перекрытия выполнили монолитной и сделали спуск. Получилось около 20 м² для хранения, не забирая площадь дома.
Разрез из проекта: сваи и высокий ростверк
Разрез из проекта: сваи и высокий ростверк
Сваи, июнь 2021
Сваи, июнь 2021
Ростверк в гидроизоляции и канализация, сентябрь 2021
Ростверк в гидроизоляции и канализация, сентябрь 2021
Спуск в погреб, май 2022
Спуск в погреб, май 2022
02 Стены и перекрытия Сентябрь — декабрь 2021

Керамоблок, плиты и арки с завода

Стены — керамический блок 380 мм на цементно-песчаном растворе с армированием кладки, армопояса — из кирпича. Перекрытия — пустотные железобетонные плиты с анкеровкой и утеплёнными торцами. Внутри — перегородки, вентканалы и каркасные стены с утеплением и обшивкой гипсокартоном. Под двойные фронтоны поставили стальные колонны и балки, снаружи их не видно.

Арки по индивидуальному проекту
Полукруглые арочные перемычки по чертежам проекта изготовили на заводе и привезли на объект готовыми.
Арка Ар-1 из проекта
Арка Ар-1 из проекта
Кладка из керамоблока, октябрь 2021
Кладка из керамоблока, октябрь 2021
Кран на площадке, 29 октября 2021
Кран на площадке, 29 октября 2021
Проём с перемычкой, январь 2022
Проём с перемычкой, январь 2022
03 Кровля Осень 2021 — май 2022

Стропила, утепление и гибкая черепица

Весь пиломатериал для кровли закупили заранее и пропитали антисептиком в ванне: доски целиком погружали в состав. Зимой собрали стропильную систему с двойными фронтонами, утеплили скаты, сделали пароизоляцию и закрыли кровлю, чтобы внутри можно было работать. Весной по теплу уложили гибкую черепицу с коньковым аэратором. Водосток повесили после фасада.

Пропитку владелец проверял сам
Он сам делал срезы досок и смотрел, как глубоко прошёл состав.
Монтаж стропил, 19 января 2022
Монтаж стропил, 19 января 2022
Утеплённые скаты изнутри, январь 2022
Утеплённые скаты изнутри, январь 2022
Двойной фронтон изнутри, январь 2022
Двойной фронтон изнутри, январь 2022
Гибкая черепица, август 2022
Гибкая черепица, август 2022
04 Инженерия Март — декабрь 2022

Котельная, тёплый пол, вода и септик

В доме — водяной тёплый пол 107 м², 13 радиаторов и 5 внутрипольных конвекторов. В котельной — настенный газовый котёл с коаксиальным дымоходом и электрический на 12 кВт, бойлер на 200 литров, гидрострелка и коллекторы, защита от протечек; систему запустили и наладили. Воду берут из сохранённой скважины: до котельной протянули трубу, поставили насос, умягчитель и фильтр. Снаружи — септик с дренажным колодцем. Электрика: кабельный ввод и новый уличный щит, внутри — больше 4 км провода, 130 подрозетников, силовой и слаботочный щиты. Смонтировали вытяжку. Позже установили автоматику переключения на генератор.

Радиаторы под дизайн-проект
Трубчатые радиаторы подбирали под интерьер. В 2022 году часть заказанных моделей стала недоступна — подобрали замену.
Тёплый пол перед стяжкой, апрель 2022
Тёплый пол перед стяжкой, апрель 2022
Коллекторы тёплого пола, апрель 2022
Коллекторы тёплого пола, апрель 2022
Котельная, июнь 2022
Котельная, июнь 2022
Септик, май 2022
Септик, май 2022
05 Внутри Май — октябрь 2022

Стяжка, штукатурка и котельная

Сделали 220 м² полусухой стяжки толщиной 80 мм, под ней на 107 м² — водяной тёплый пол. Стены оштукатурили машинным способом гипсовой и цементной смесями. Котельную отделали полностью: гипсокартон, покраска, плитка на полу. Осенью утеплили пол над погребом и поставили люки.

Стяжка, 4 мая 2022
Стяжка, 4 мая 2022
Штукатурка стен, июль 2022
Штукатурка стен, июль 2022
Плитка в котельной, май 2022
Плитка в котельной, май 2022
Люк в погреб, октябрь 2022
Люк в погреб, октябрь 2022
06 Фасад и крыльца Июль — ноябрь 2022

Минвата, клинкер Feldhaus и белый декор

Фасад утеплили минеральной ватой 50 мм на механическом креплении и нанесли базовый штукатурный слой с сеткой. Перепады стены выровняли, чтобы плитка легла в одну плоскость. Облицовка — немецкая клинкерная плитка Feldhaus с серой затиркой, около 300 м². Над окнами и входом — белые арочные и ступенчатые элементы, между этажами — пояс. Оштукатурили откосы окон. Залили крыльца и ступени, сделали обрешётку и облицовку свеса террасы, поставили закладные под ограждения французских балконов.

Плитка из разных пачек
Плитку специально перемешивали из разных коробок, чтобы стена не получилась однотонной.
Фасад из проекта
Фасад из проекта
Утеплитель и базовый слой, август 2022
Утеплитель и базовый слой, август 2022
Клинкер с лесов, сентябрь 2022
Клинкер с лесов, сентябрь 2022
Армирование крыльца, октябрь 2022
Армирование крыльца, октябрь 2022
07 Забор и ворота Июнь — ноябрь 2023

Новый забор вокруг объединённого участка

Когда владелец купил соседний участок, кирпичный забор между ними снесли экскаватором, мусор вывезли, территорию спланировали. По улице залили ленточный ростверк и поставили жалюзийный забор с откатными воротами на автоматике и двумя калитками. По остальным границам — забор из профнастила высотой 2,5 м на 48 металлических столбах, 119 м.

Забор, который мешал стройке
Этот кирпичный забор два года стоял примерно в метре от дома и мешал подавать материалы.
Ростверк под забор, июль 2023
Ростверк под забор, июль 2023
Опалубка ростверка, 17 июля 2023
Опалубка ростверка, 17 июля 2023
Забор из профнастила, июль 2023
Забор из профнастила, июль 2023
Жалюзийный забор и калитка, ноябрь 2023
Жалюзийный забор и калитка, ноябрь 2023
08 Двор Сентябрь 2023 — август 2024

Плитка, ливнёвка, отмостка и дорога

Сделали въезд, под дорожки и площадки уложили геотекстиль и песчано-гравийную подушку, поставили 450 м бордюра и вымостили 452 м² плитки. Отмостку утеплили и закрыли мембраной. Воду с крыши собирают 6 дождеприёмников и 23 м лотков. Под газоны завезли чернозём, подготовили врезку под полив. Подъезд к участку выровняли отсевом и скальником.

После сдачи — на связи
Под машиной местами просела плитка. Мы приехали, подсыпали основание и поправили мощение.
Основание площадки, май 2024
Основание площадки, май 2024
Укладка плитки, май 2024
Укладка плитки, май 2024
Лоток ливнёвки у дома, август 2024
Лоток ливнёвки у дома, август 2024
Подъезд к участку, 11 августа 2024
Подъезд к участку, 11 августа 2024
04 / Видео со стройки

Как шла стройка: ролики с площадки

В 2021–2022 годах Дамир Таякбаев, который вёл объект, снимал короткие ролики прямо на площадке: показывал ход работ и объяснял решения.

Котлован и сваи16 июля 2021. Узкий участок, глубокий котлован: сваи забиты, сделана подбетонка, готовят каркасы ростверка.
Кладка и пропитка леса8 октября 2021. Полэтажа из керамоблока, плиты уложены; пиломатериал для кровли окунают в ванну с антисептиком.
Инженерия внутри4 августа 2022. Разведены вода, канализация, выводы под свет и кондиционеры — больше 4 км провода.
Подготовка фасада26 августа 2022. Показываем перепад у основания стены и объясняем, как оформить стык облицовки на арке.
Клинкерная облицовка4 октября 2022. Утепление 50 мм, клинкерная плитка Feldhaus, арки и межэтажный пояс; осталось залить ступени крыльца.
05 / Как работаем сегодня

Как мы ведём строительство сегодня

Этот дом начали строить в 2021 году. Сейчас работаем так.

01 / 06

Договор и согласование изменений

Цену и состав работ фиксируем в договоре. Если заказчик меняет решение, сначала согласуем стоимость и сроки и только потом работаем.

02 / 06

Видеонаблюдение с доступом 24/7

На объекте ставим камеры, доступ — у вас. Посмотреть, что происходит на площадке, можно в любой момент: из другого города или из отпуска.

03 / 06

Общий чат со всеми специалистами

Прораб, инженеры, отделочники и вы — в одной переписке. Отчёт о работах идёт туда же, не нужно обзванивать людей и выяснять, на каком всё этапе.

04 / 06

Фото- и видеофиксация

Снимаем в том числе скрытые работы — то, что потом закроется стяжкой, штукатуркой и грунтом. Через несколько лет будет видно, что и как сделано.

05 / 06

Два уровня контроля

Авторский надзор проверяет соответствие проекту. Инженер технического надзора компании отдельно проверяет качество работ.

06 / 06

Оплата после приёмки

Работы оплачиваете поэтапно и по факту: этап закрывается актом, вы принимаете работу — и только после этого платите. Не наоборот.

06 / Ответственность

Кто отвечает за стройку и за обращения после неё

Объект вёл Дамир Таякбаев: от подготовки участка до двора. Договор подписал Игорь Шенгуров, генеральный директор. Рабочий проект дома сделали во «Все Строй». Гарантия на работы по новым договорам — 5 лет.

Таякбаев Дамир — вёл строительство дома в Сайме
Вёл объект Таякбаев Дамир Вёл стройку от подготовки участка в 2020 году до благоустройства 2024-го и остаётся на связи с владельцем.

Гарантия по новым договорам

Все обязательства записываем в договор.

5 лет гарантия на все выполненные работы
От производителя гарантия на материалы, по документам поставщика
До 3 дней реакция на обращение о неисправности
За наш счёт устраняем всё, что попадает под гарантийный случай
Похожие объекты

Хотите дом на непростом участке? Обсудим

Расскажите, что есть сейчас: участок, эскиз или только идея. Посмотрим грунты и подъезд, сделаем проект и смету по этапам. Готовые варианты — в каталоге домов из керамоблока.

+7 (351) 220-01-85

Расскажем, как пойдёт стройка по этапам, назовём сроки по вашему участку или договоримся о поездке на объект.

  • ✓Дом из керамоблока
  • ✓Проект — наш или по вашему эскизу
  • ✓Сваи на сложных грунтах
  • ✓Фасад из клинкерной плитки
  • ✓Инженерия, забор и двор
  • ✓5 лет гарантии по новым договорам
