Двухэтажный дом из газоблока: колонны, балкон над террасой и щипец с высокими окнами второго света Второй свет изнутри: высокие окна в щипце и люстра над столовой Терраса и балкон на кирпичных колоннах Дом и участок с коптера, май 2026
Кейс объекта · пос. Журавли, 2019–2022

Дом из газоблока в Журавлях

Двухэтажный дом для семьи, которая живёт за городом круглый год. Столовая открыта на оба этажа — это второй свет высотой 7,8 м. Над террасой балкон на колоннах, в котельной два котла: газовый и на дровах. Проект наш, строили по этапам.

Владелец о доме · 10 мин
233 м² вместе с террасой, крыльцом и балконом
7,8 м высота второго света над столовой
3 спальни наверху, гостевая — внизу
2019–2022 строили по этапам, от фундамента до фасада
1 / 4
01 / Задача

Дом по рекомендации нашего заказчика

В 2018–2019 годах мы построили в Журавлях каркасный дачный дом. Его владелец посоветовал нас другу: тот искал подрядчика на дом для постоянной жизни семьи. Посёлок выбрали из-за газа, участок купили уже с забором, скважиной и бытовкой. Хотели просторный дом из блока с балконом в сторону озера. Второй свет попросила супруга.

Дом сверху: двухэтажный дом с колоннадой на участке среди соседних домов посёлка

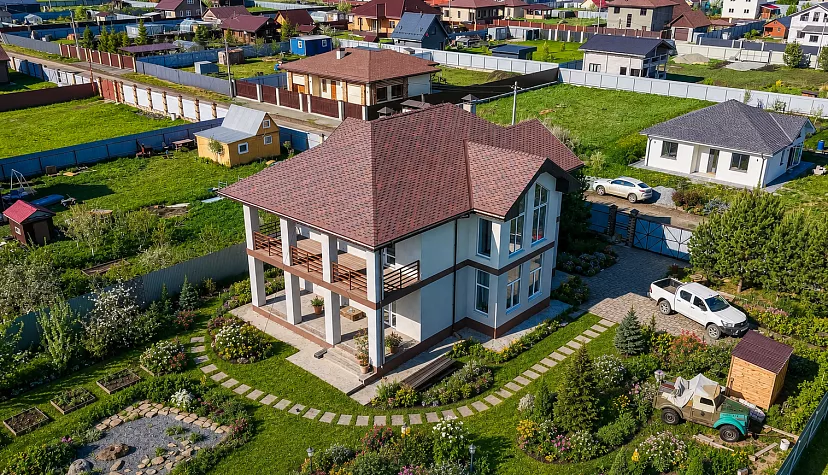

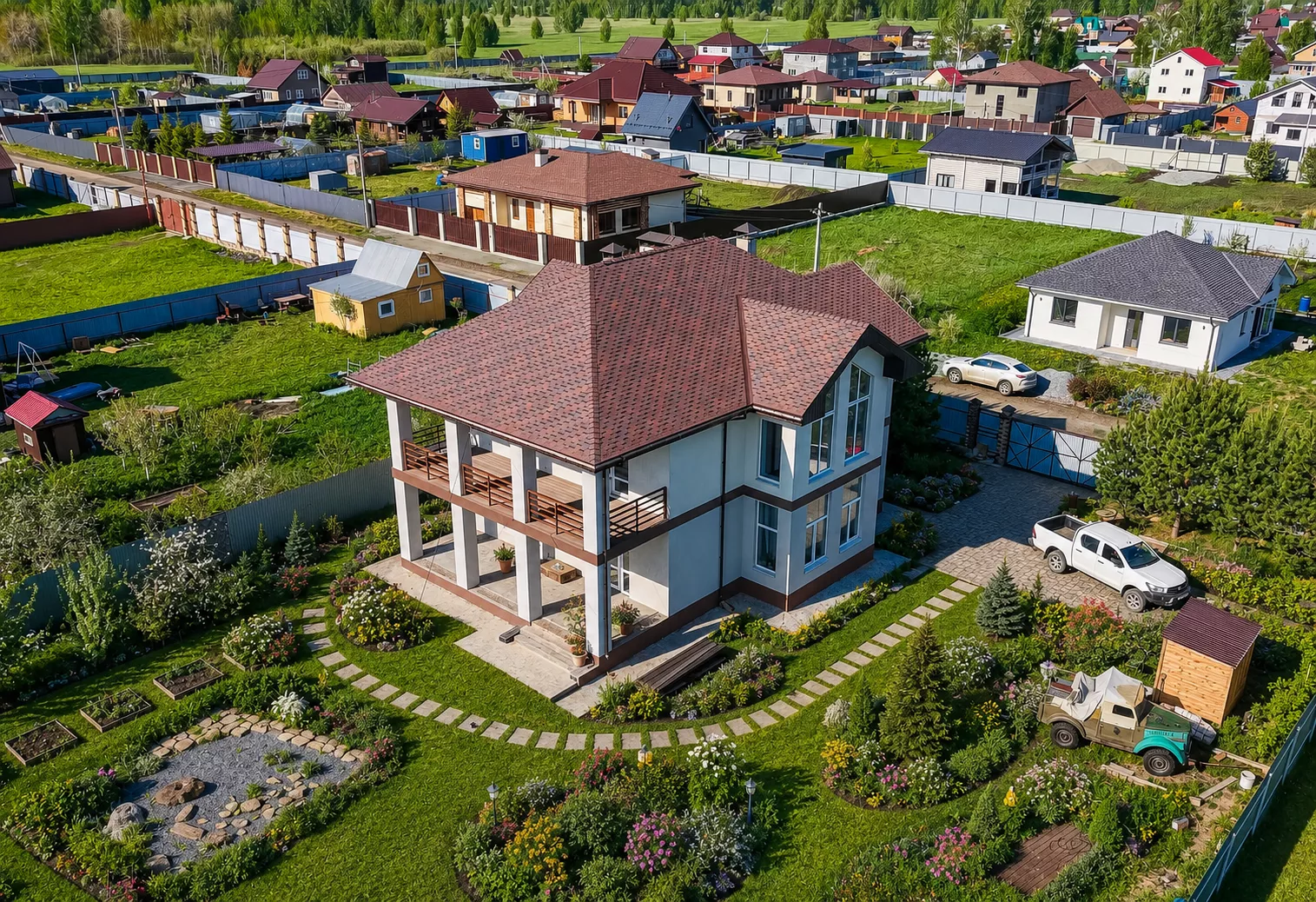

Май 2026 года, вид с коптера.
  • ПроектДом спроектировал наш архитектор, отопление и водоснабжение — тоже мы.
  • Фундамент и сетиБуронабивные сваи с монолитным ростверком, кирпичный цоколь, плита пола по грунту. Септик из бетонных колец, герметичный колодец над скважиной (кессон) и водопровод до котельной.
  • Стены и кровляСтены из газоблока 400 мм, кирпичные пояса и колонны террасы, плиты и деревянное перекрытие, стропильная кровля под гибкую черепицу.
  • Инженерия и фасадКотельная с двумя котлами, водяной тёплый пол, радиаторы, водопровод, канализация и стяжки. Фасад — утеплитель 50 мм и штукатурка «короед».

Планировка по проекту

План первого этажа с мебелью: столовая со вторым светом, гостиная, кухня, гостевая, котельная, терраса
План второго этажа с мебелью: три спальни, холл вдоль второго света, гардероб, санузел, балкон

Первый этаж

129,60 м² с террасой и крыльцом
  • Столовая, второй свет25,2 м²
  • Терраса29,04 м²
  • Гостевая14,27 м²
  • Кухня14,27 м²
  • Гостиная14,25 м²
  • Прихожая7,62 м²
  • Крыльцо7,18 м²
  • Лестница7,11 м²
  • Санузел5,54 м²
  • Котельная5,12 м²

Вход — через прихожую, рядом котельная и лестница. В центре — столовая со вторым светом, по сторонам от неё кухня и гостиная. Гостиная и гостевая выходят к террасе.

Второй этаж

104,39 м² с балконом
  • Спальня23,75 м²
  • Спальня14,25 м²
  • Спальня14,27 м²
  • Холл12,00 м²
  • Санузел8,03 м²
  • Гардероб3,05 м²
  • Балкон29,04 м²

Спальни — по обе стороны второго света, их соединяет холл-галерея с перилами. Из двух спален выход на открытый балкон над террасой.

Площадь дома по проекту — 233 м² вместе с террасой, крыльцом и балконом. Площадь застройки — 170,1 м², размеры по осям стен — 12,1 × 11,8 м.

Визуализация проекта «Камертон» из каталога «Все Строй»
Проект в каталоге

Этот дом есть в нашем каталоге — проект «Камертон»

Планировка та же: столовая со вторым светом, гостевая на первом этаже, три спальни наверху, терраса и балкон над ней. В каталоге у проекта 261 м²: туда включены второй свет и коридор. На картинке в каталоге фасад в камне, а этот дом оштукатурили. По этому проекту можно построить и свой дом.

Смотреть проект в каталоге →
02 / Второй свет и балкон

Второй свет 7,8 м и балкон над террасой

Столовая в центре дома открыта на оба этажа, до потолка около 7,8 м. Свет идёт через окна в два ряда. Вдоль второго света проходит галерея второго этажа. Со стороны двора — терраса и открытый балкон над ней: с балкона видны луг и полоса озера вдали.

Месяц, наверное, не выезжал, прожил здесь. Приехал в квартиру — показалось, чего-то не хватает. Маленькая коробочка.

Владелец дома, видеообзор, май 2026

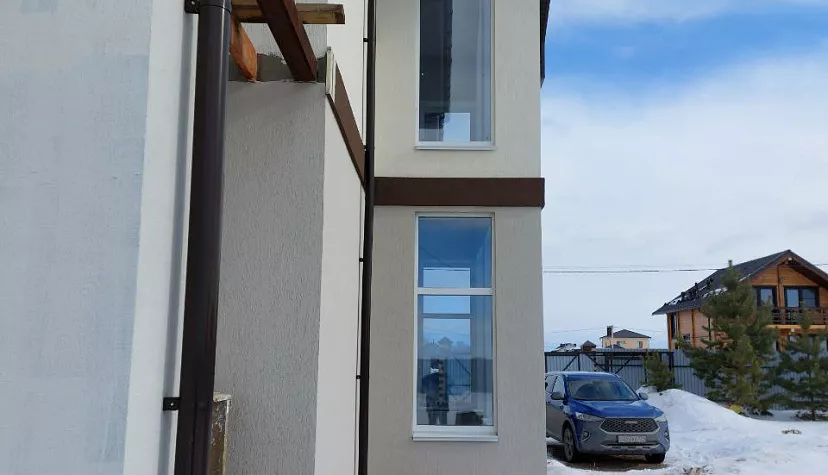

  • ОкнаНаверху над столовой — высокие окна, внизу — большие окна во двор. Владелец советует не экономить на энергосберегающих стеклопакетах.
  • ГалереяХолл второго этажа идёт вдоль второго света, за перилами. Спальни — по обе стороны от него.

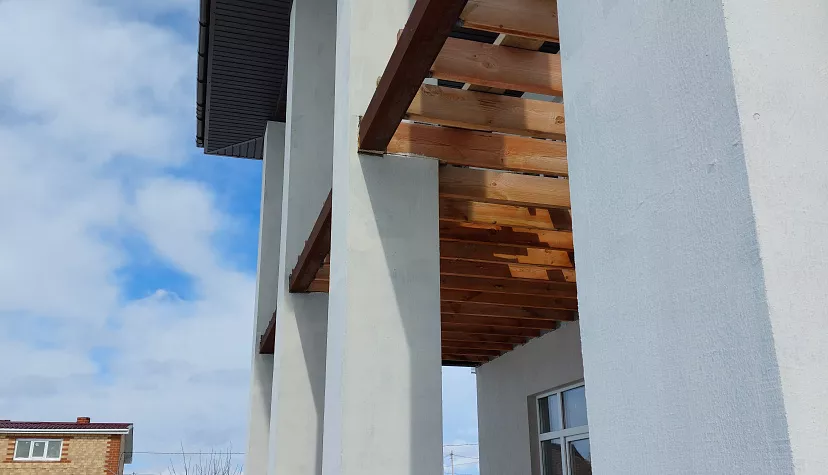

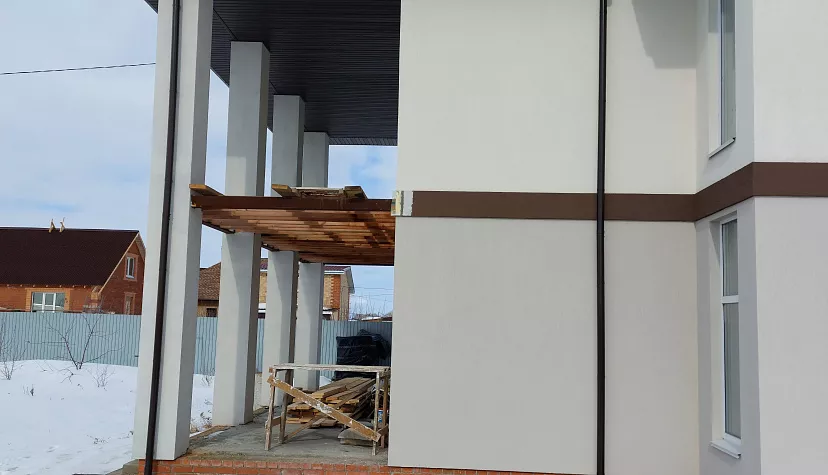

  • Терраса и балконТерраса 29 м², над ней открытый балкон такой же площади. Внутри колонн — металлическая труба, снаружи — кирпич.
  • Лето и зимаВладелец говорит, что в жару в доме прохладно: большое пространство не успевает прогреться. Зимой солнце через большие окна быстро нагревает комнаты.

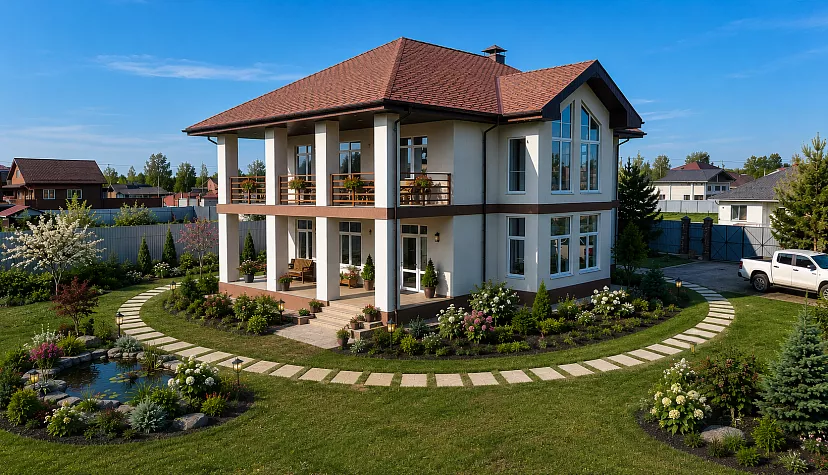

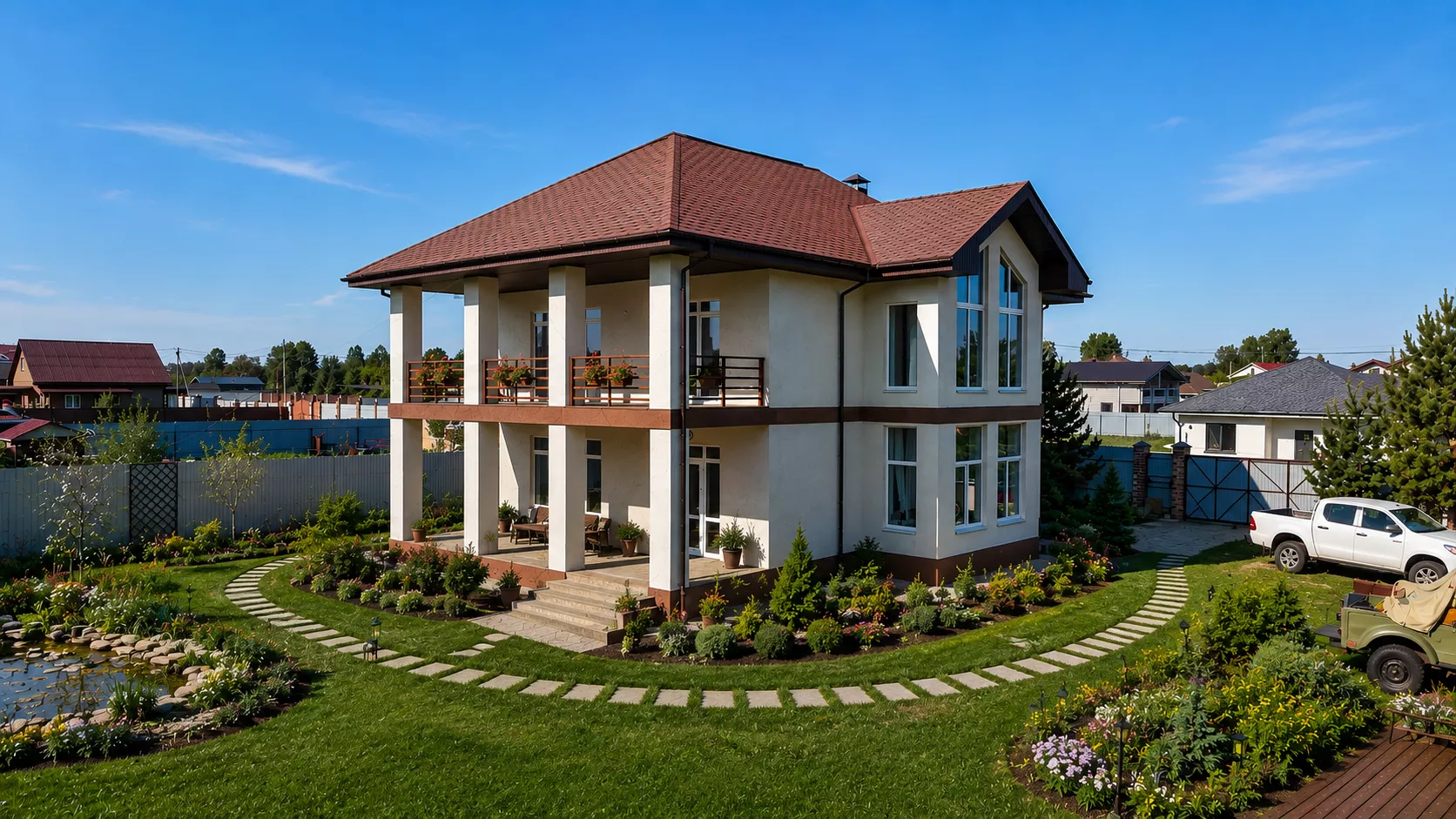

Дом сегодня

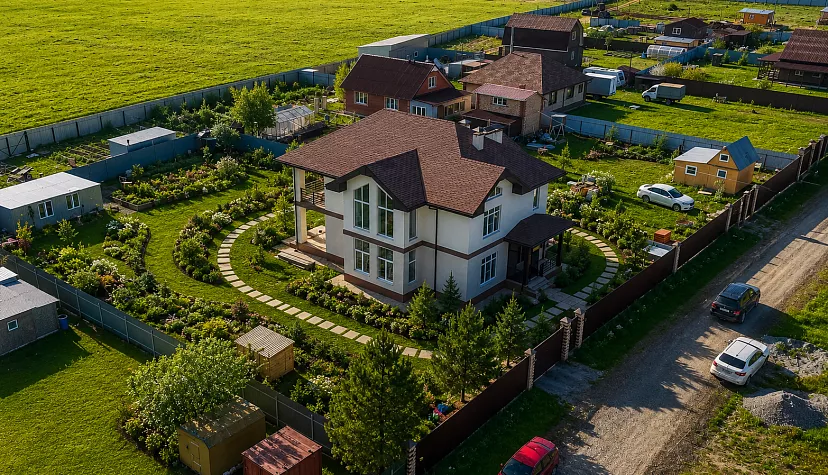

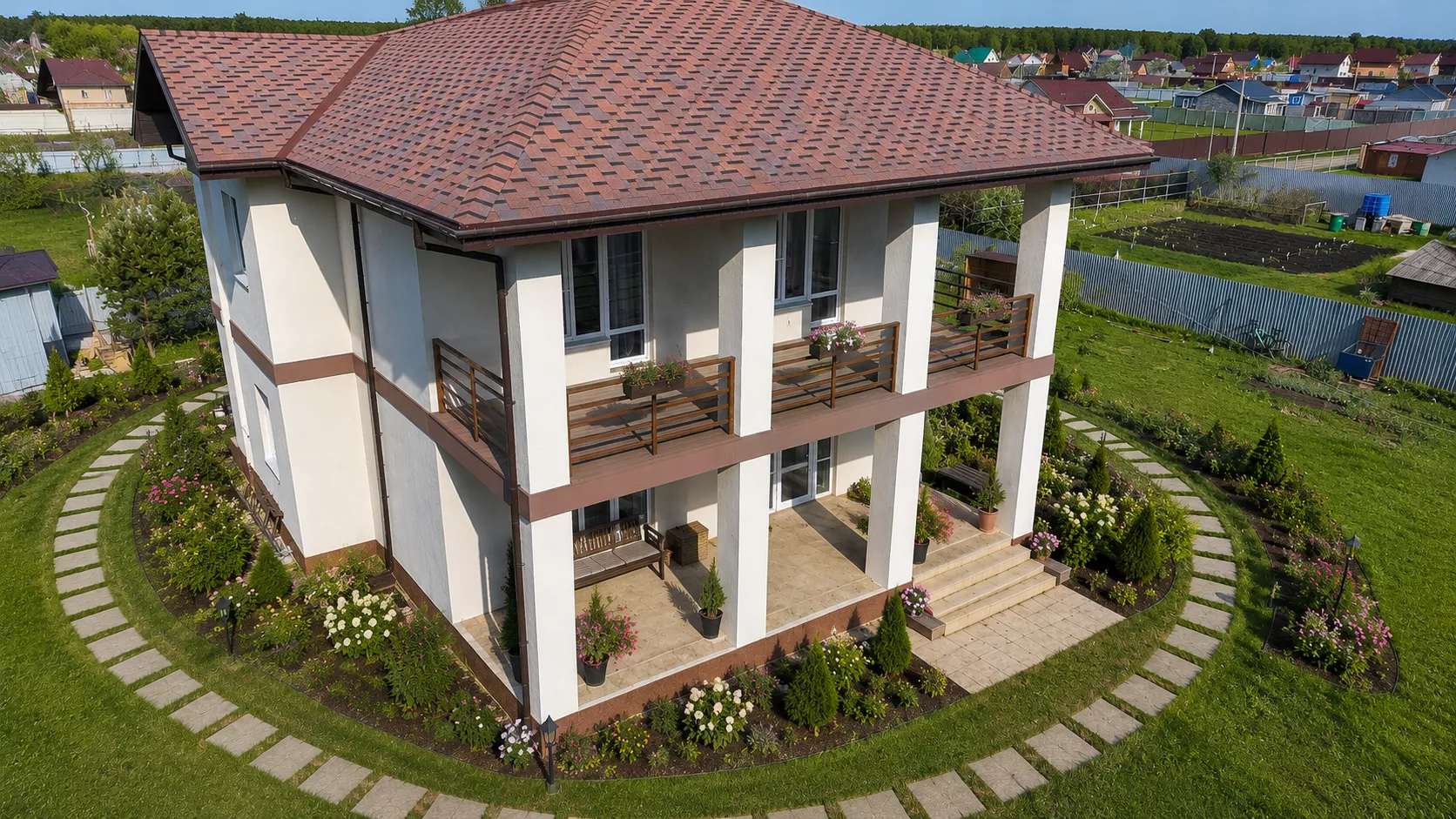

Весна 2026 года. Во дворе пока газон, сад и грядки.

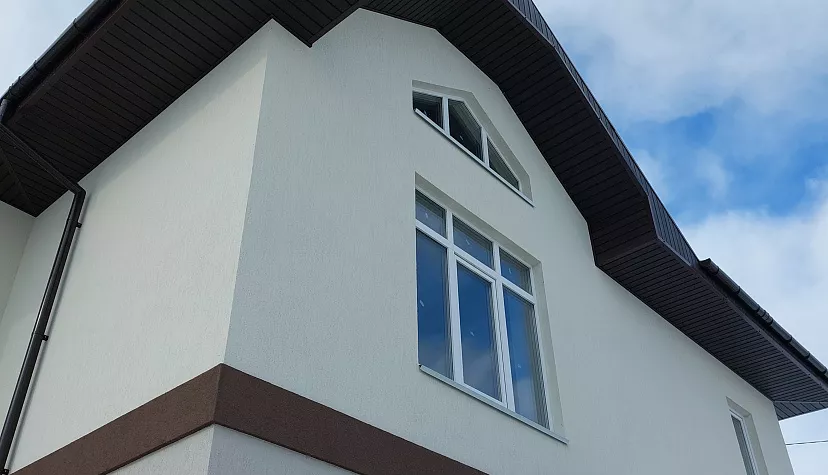

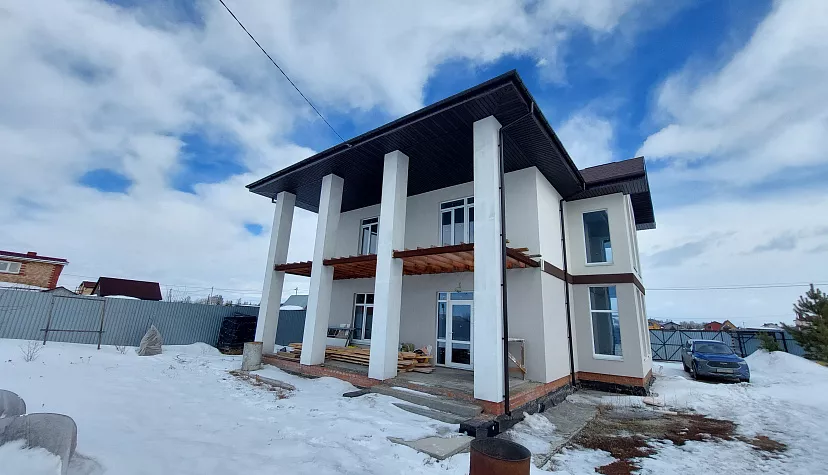

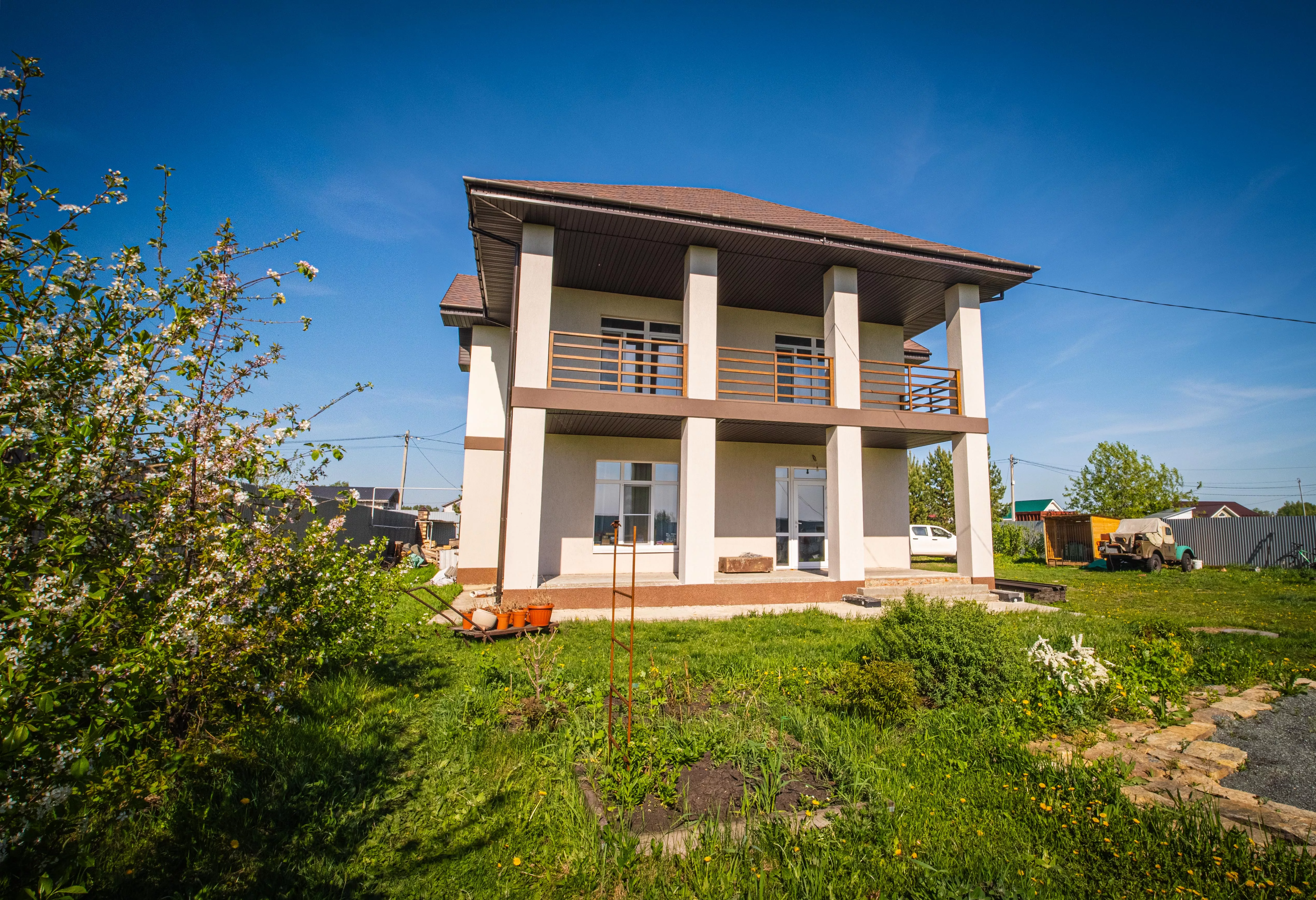

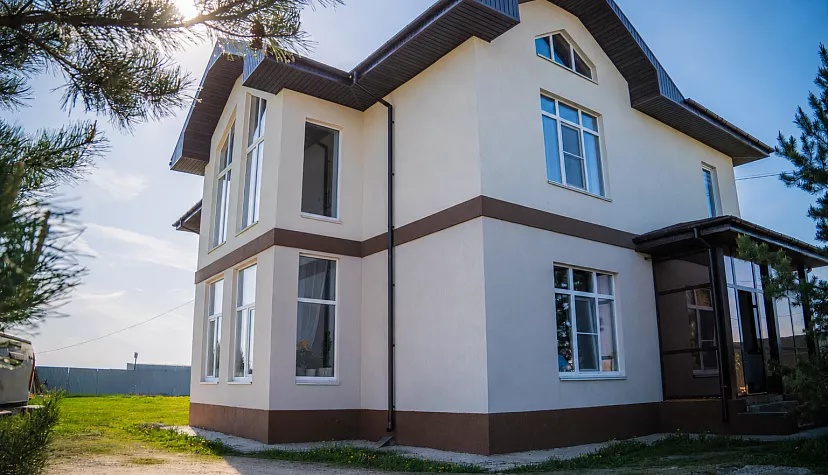

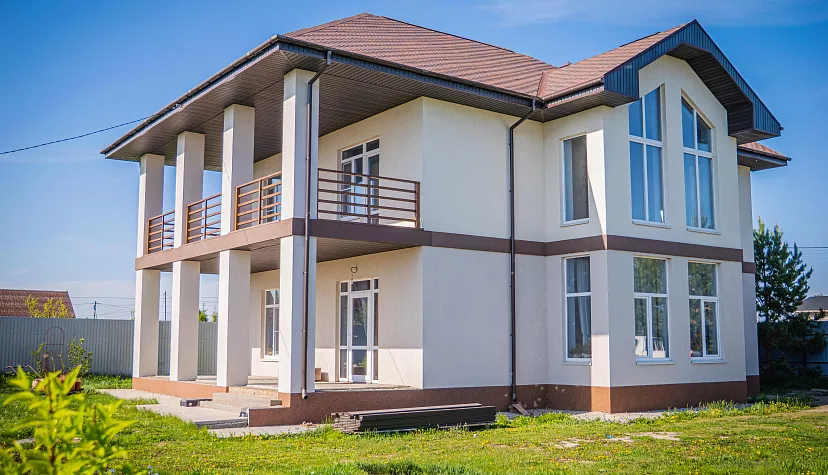

Торец со вторым светом: Весна 2026

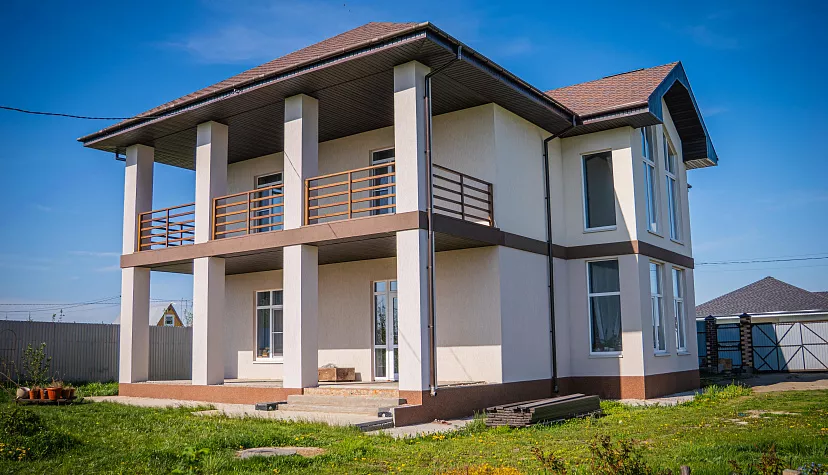

Торец со вторым светомВесна 2026

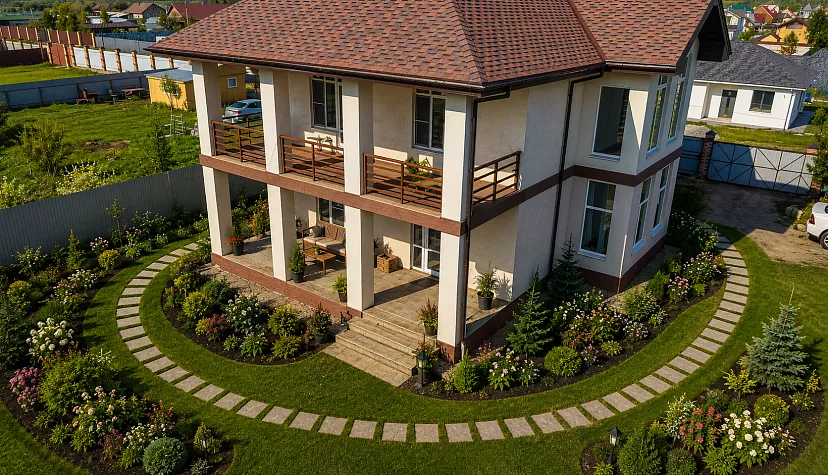

Дом на участке: Газон и грядки
Дом на участкеГазон и грядки

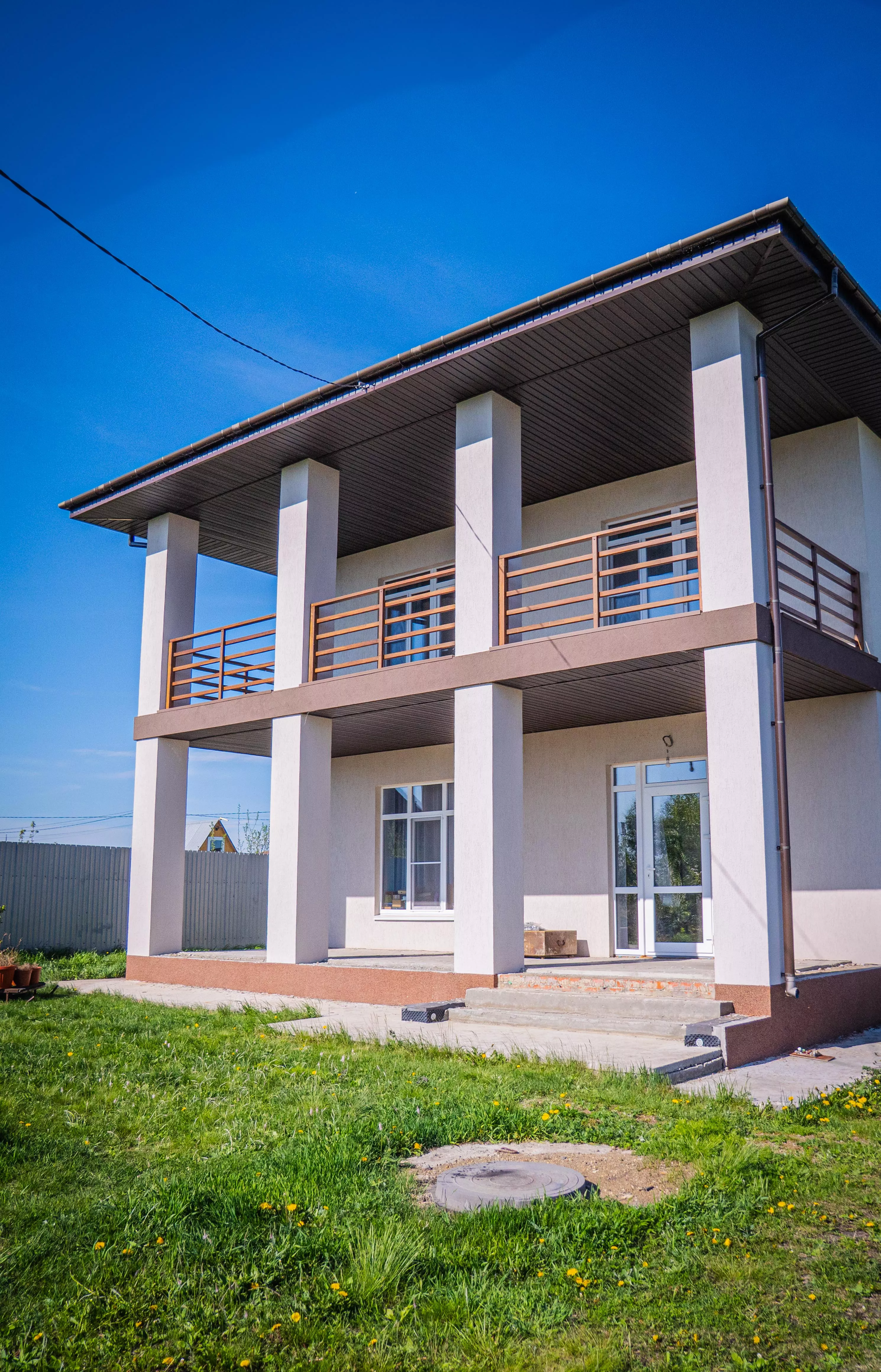

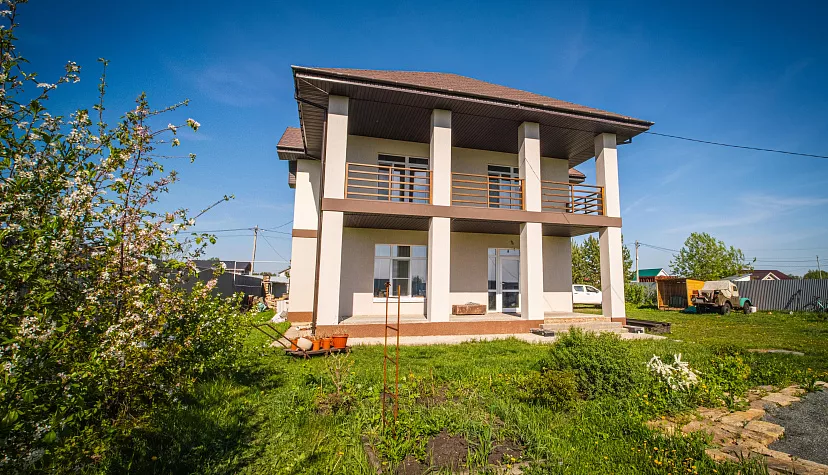

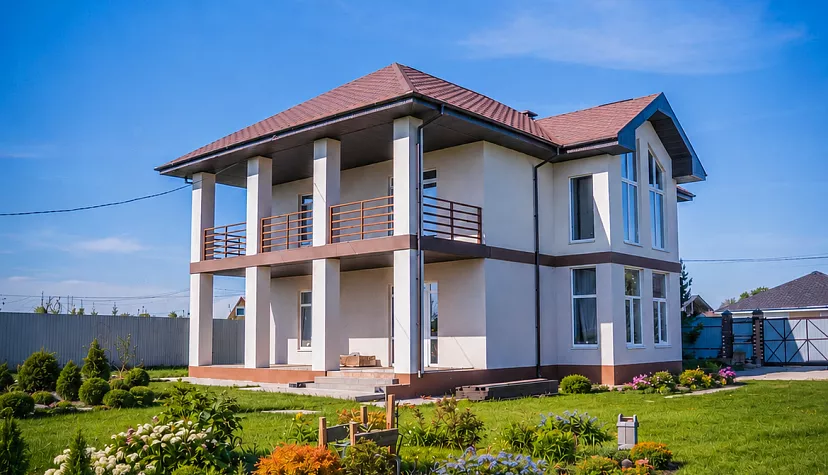

Со стороны сада: Весна 2026
Со стороны садаВесна 2026

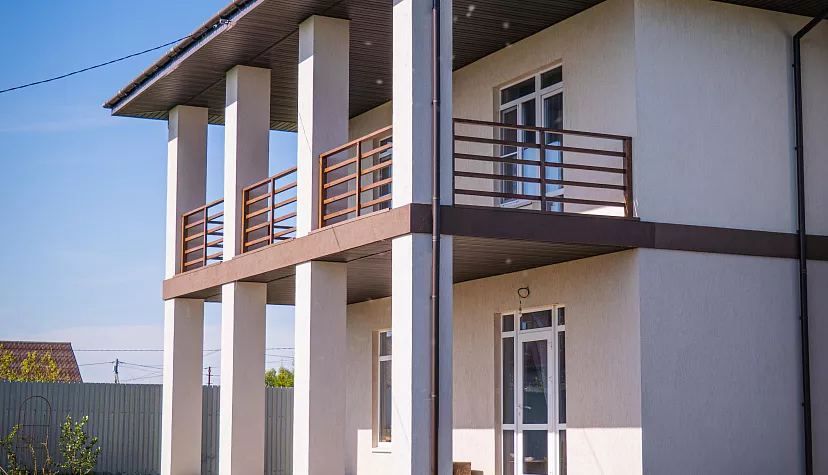

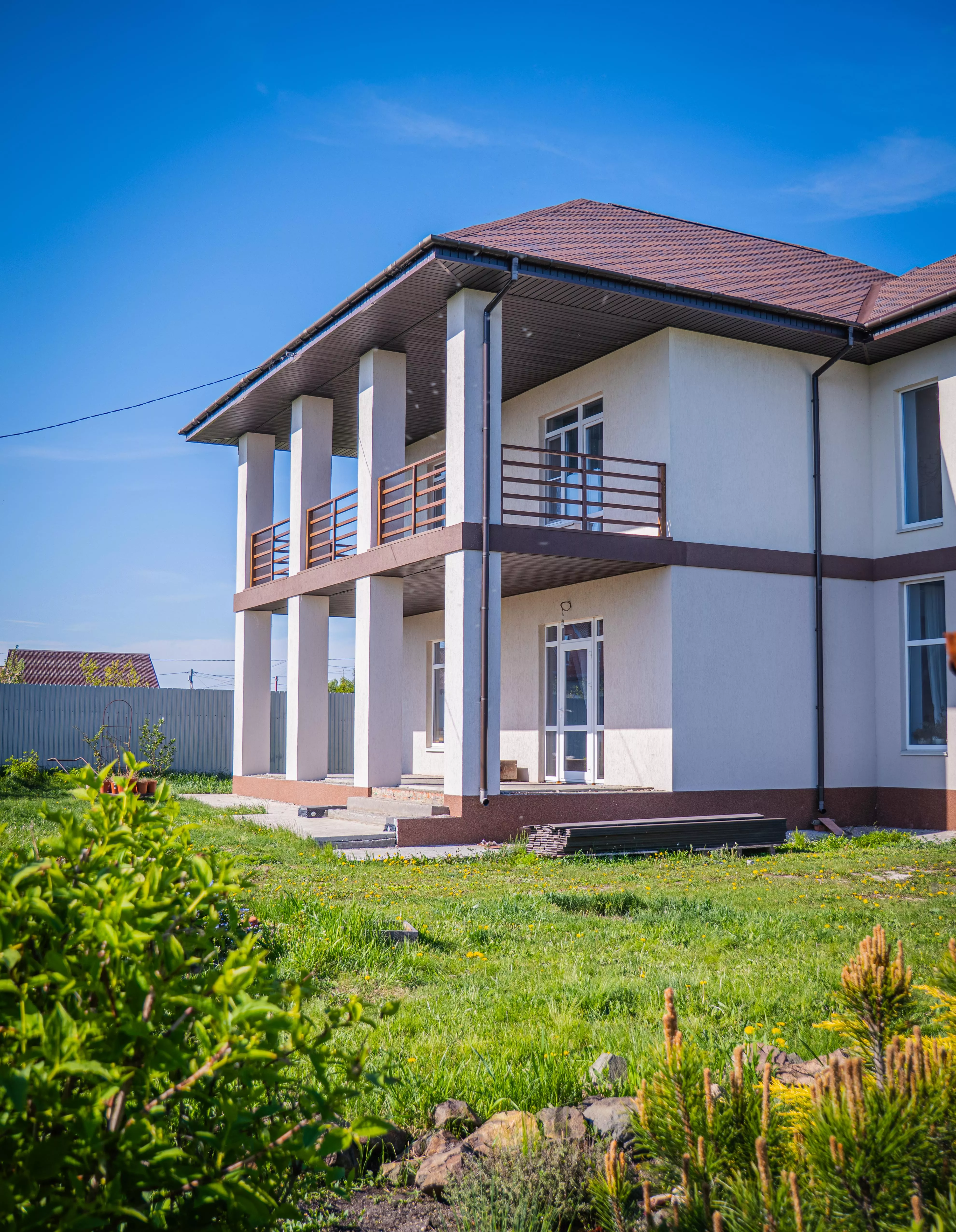

Угол дома: Колонны и высокий торец
Угол домаКолонны и высокий торец

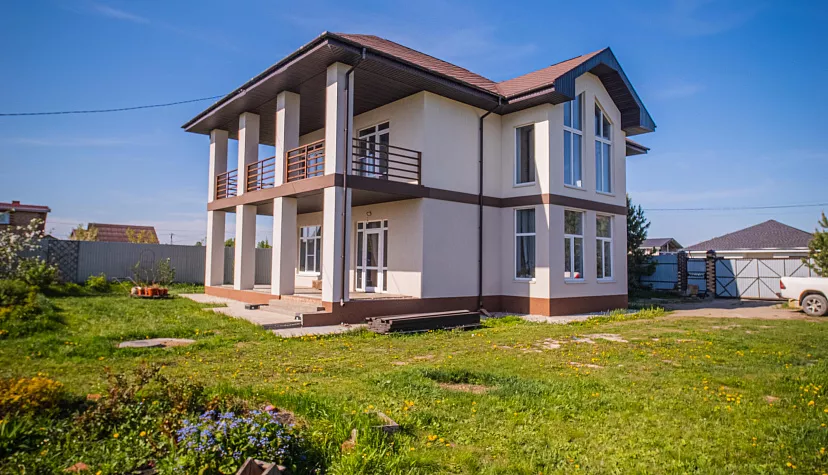

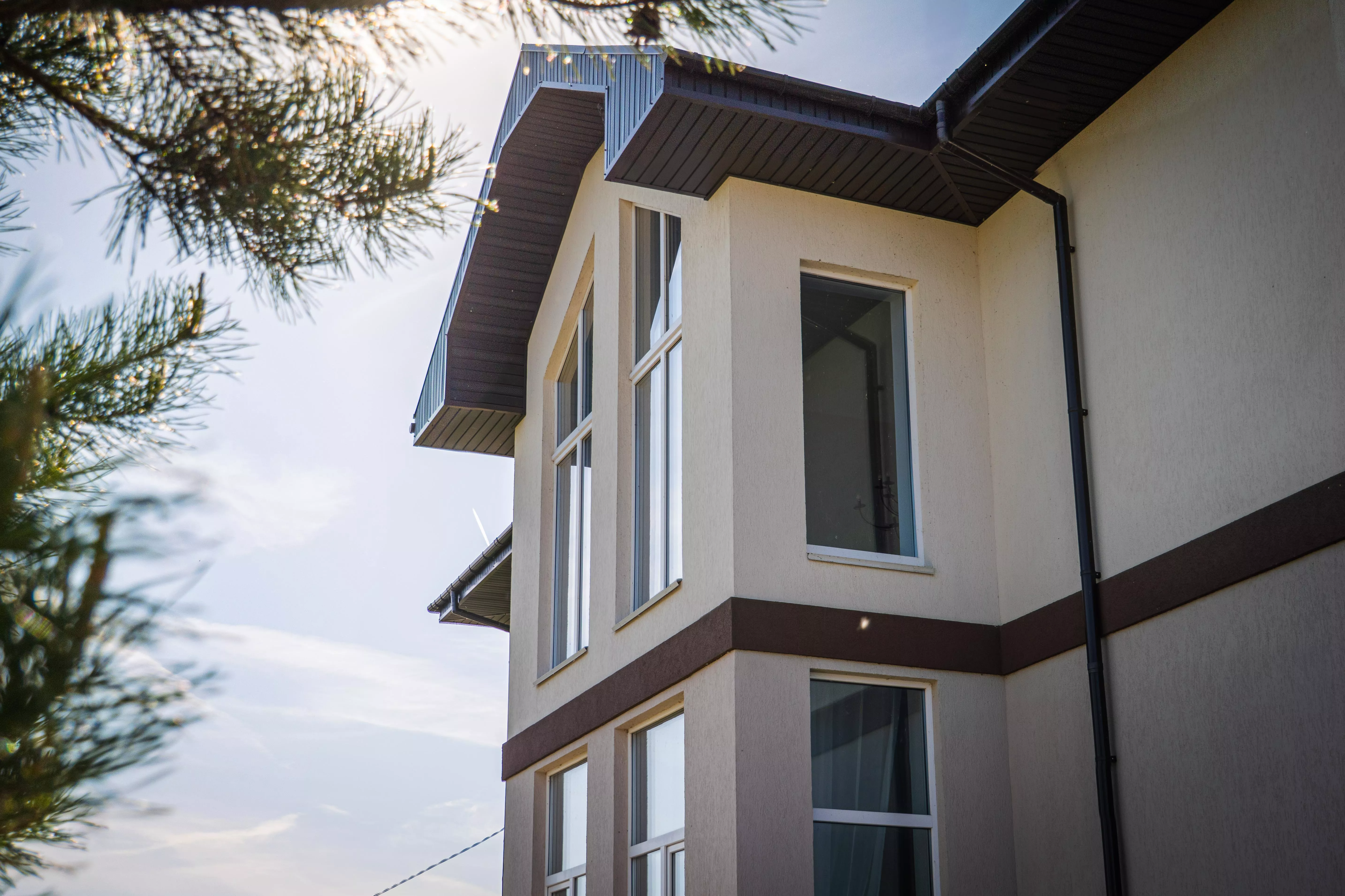

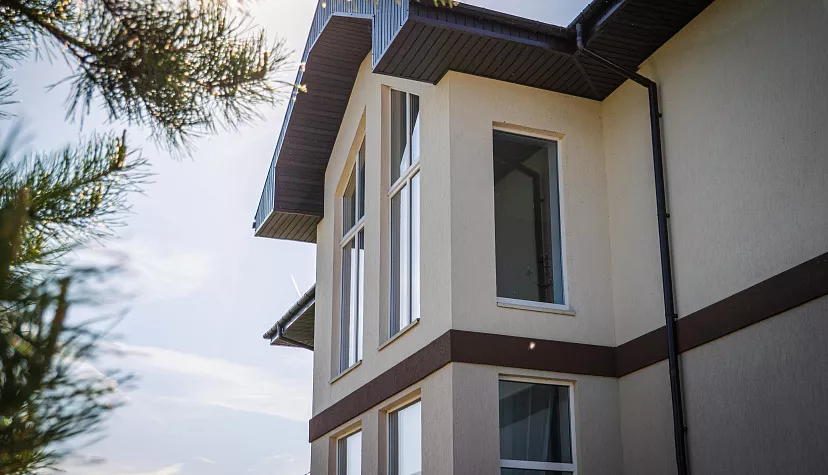

Окна второго света: Торец дома
Окна второго светаТорец дома

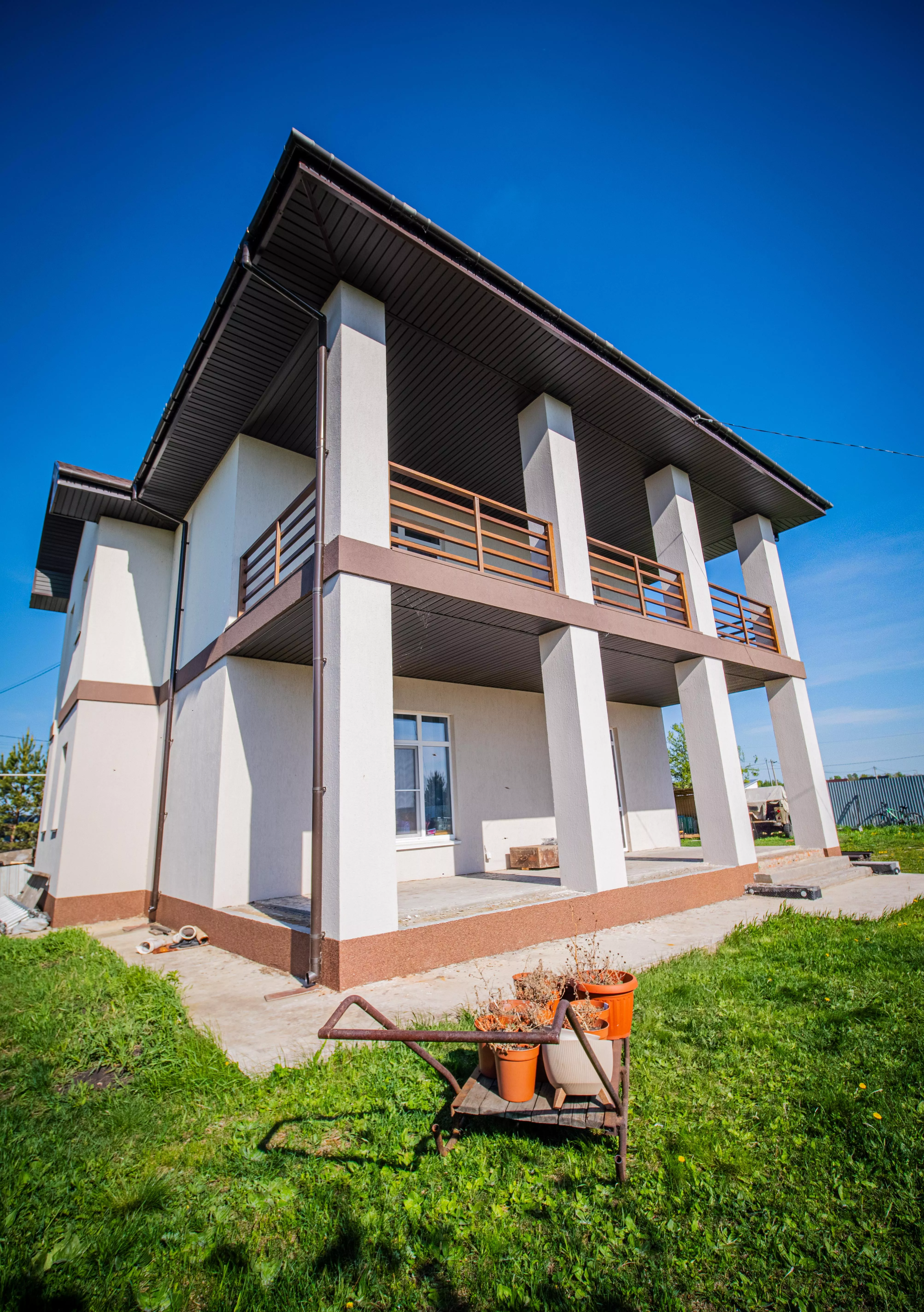

Колонны террасы: Вид снизу
Колонны террасыВид снизу

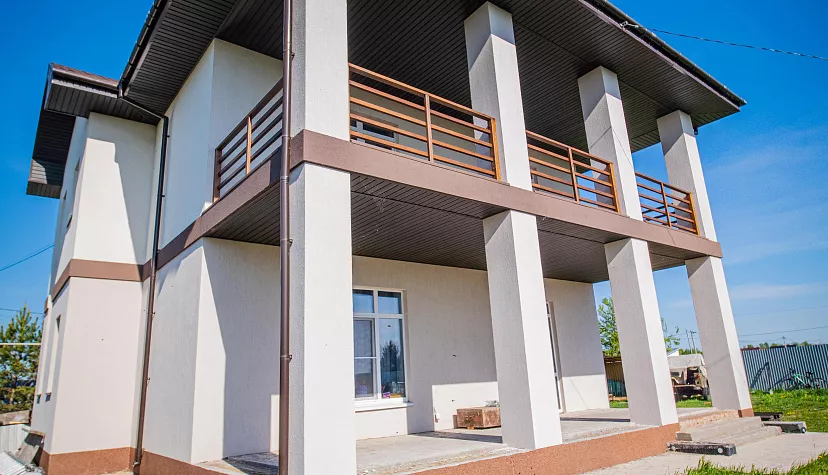

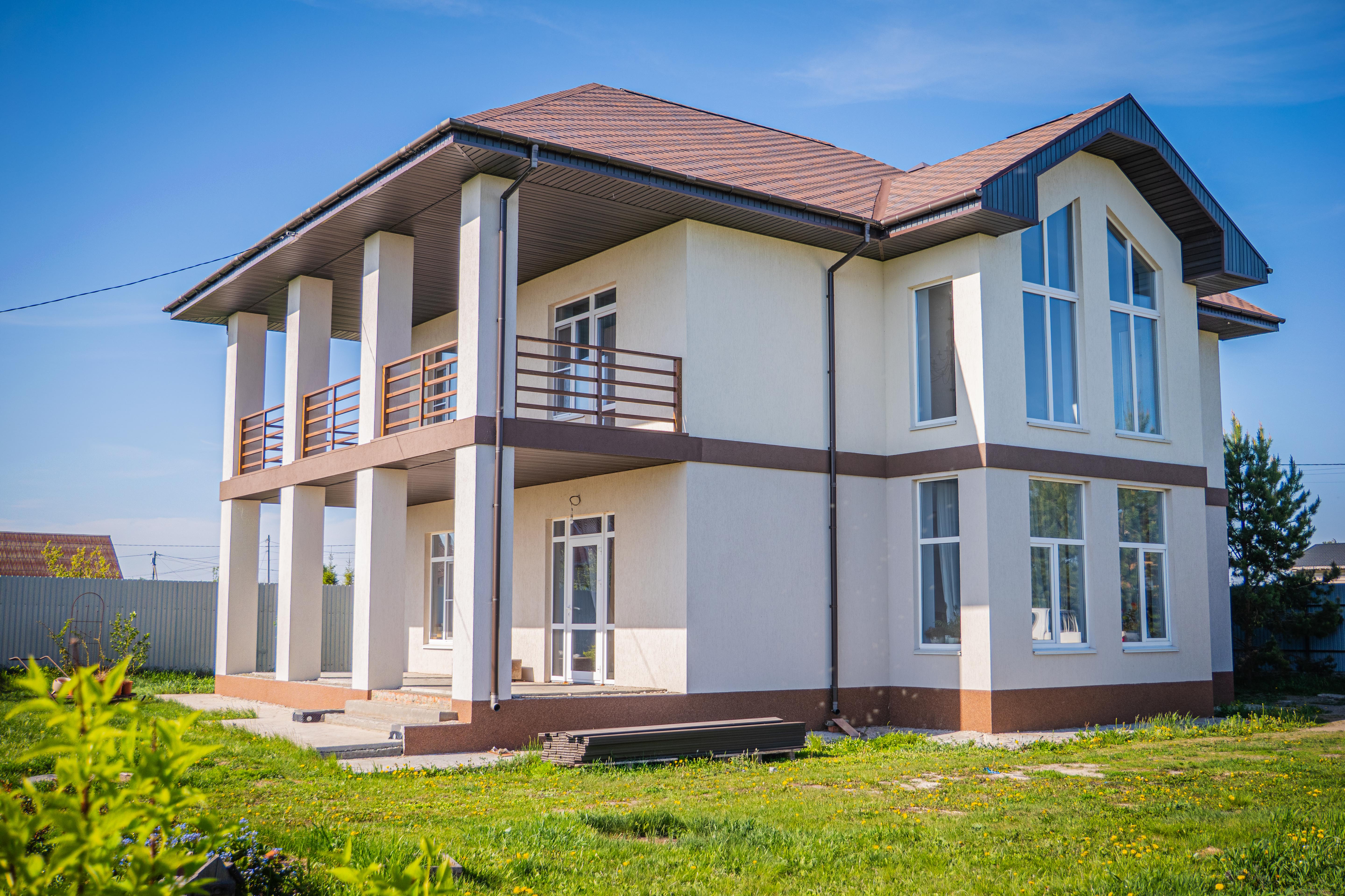

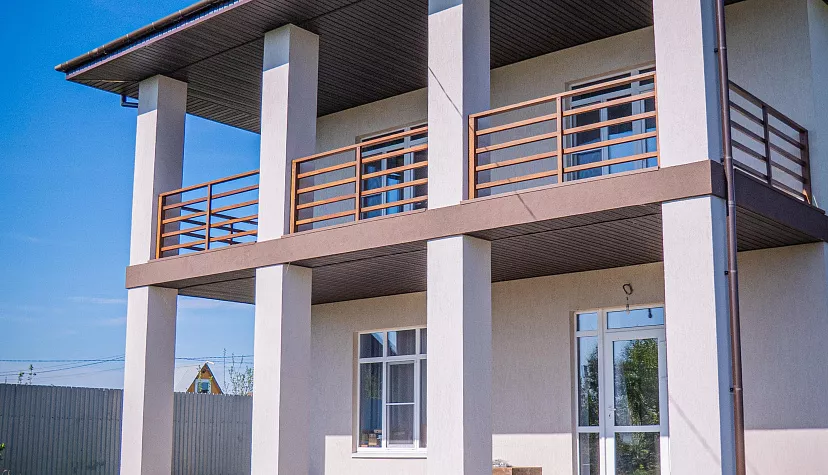

Дом со двора: Колонны и балкон
Дом со двораКолонны и балкон
Терраса и балкон: По 29 м²
Терраса и балконПо 29 м²
Балкон: Выход из спален
БалконВыход из спален

Второй свет, галерея и лестница. Май 2026 года.

Второй свет: Высокие окна и люстра
Второй светВысокие окна и люстра
Галерея второго этажа: Вид из столовой
Галерея второго этажаВид из столовой
Холл вдоль второго света: Перила и двери спален
Холл вдоль второго светаПерила и двери спален
Окна второго света: Вид с галереи
Окна второго светаВид с галереи
Лестница: На второй этаж
ЛестницаНа второй этаж
Окна столовой: Свет с двух уровней
Окна столовойСвет с двух уровней
Выход на балкон: Луг и озеро вдали
Выход на балконЛуг и озеро вдали
Окно у лестницы: Узкое окно во всю высоту
Окно у лестницыУзкое окно во всю высоту
Спальня: С выходом на балкон
СпальняС выходом на балкон
Как устроен дом: фундамент, стены, перекрытия, кровля и фасад
  • ФундаментБуронабивные сваи диаметром 300 мм и длиной 3 м, сверху их связывает монолитный ростверк из бетона М250. Снаружи — битумный праймер, наплавляемая гидроизоляция в два слоя, мембрана Planter и утеплитель 50 мм.
  • Пол первого этажаПо грунту: отсыпка скальным грунтом, щебень 200 мм, отсев, мембрана и армированная плита 100 мм.
  • СтеныГазоблок Инси D500 толщиной 400 мм с армированием, пояса и простенки — полнотелый кирпич, перегородки — кирпич.
  • ПерекрытияНад первым этажом — пустотные плиты и металлические балки, балкон лежит на балках. Над вторым — деревянные балки с утеплителем 200 мм.
  • КровляСтропила опираются на мауэрлат — брус по верху стен. Дерево обработано антисептиком. Дальше слоями: гидроизоляция, контробрешётка, сплошной настил из ОСП и гибкая черепица.

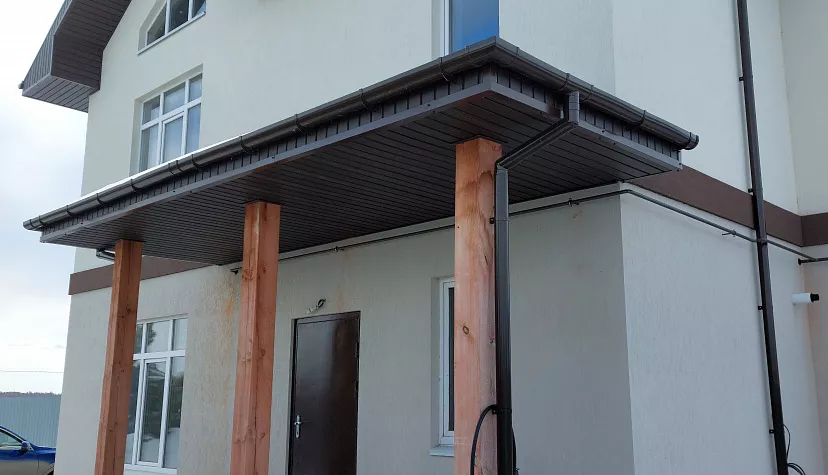

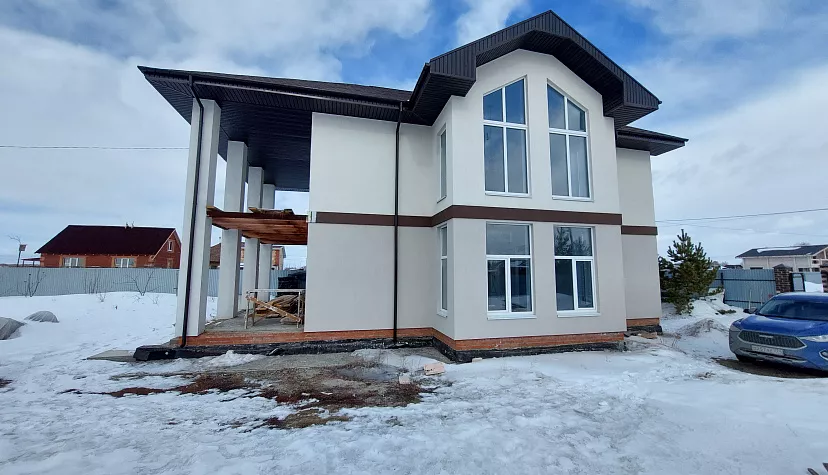

  • ФасадМинеральная вата 50 мм на стенах и колоннах, штукатурный слой с сеткой, декоративная штукатурка «короед», тёмно-коричневые пояса.

Видеообзор: владелец о втором свете, окнах и тепле

03 / Отопление

Газ и дрова: второй котёл, который мы считали лишним

В посёлке есть газ, но хозяин дома настоял на втором котле — на дровах. Тогда нам это казалось лишним. Сейчас владелец пользуется обоими: топит и газом, и дровами — валежником, который разрешили собирать.

В самый пик холода за газ я платил 3,5–4 тысячи. Но это за счёт того, что дровами топил.

Владелец дома, видеообзор, май 2026

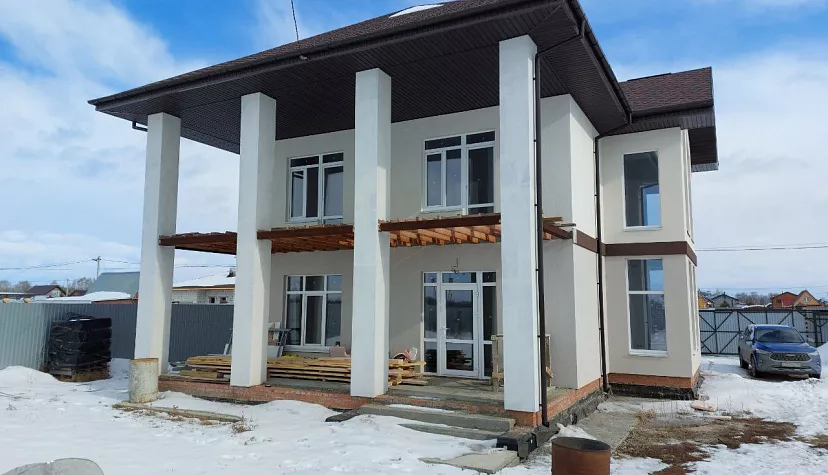

Котельная: настенный газовый котёл, коллектор с насосами, фильтры, расширительный бак
Котельная, март 2023 года.
  • КотлыНастенный газовый котёл на 24 кВт и напольный котёл на дровах, коллектор с гидрострелкой.
  • Тёплый пол и радиаторыВодяной тёплый пол — около 110 м², радиаторов — 16. Стяжка — полусухая, толщиной 100 мм.
  • Горячая водаБойлер на 200 литров, вода в нём греется от котла. Фильтры для воды из скважины.
  • ПроектОтопление и водоснабжение спроектировали мы, смонтировали зимой и весной 2020–2021 года.

Если думаете о втором котле, заложите его ещё в проект. Место в котельной, дымоход и подключение труб проще предусмотреть сразу, чем переделывать готовую котельную.

04 / Этапы и сроки

2019–2022: фундамент, коробка, сети, фасад

Стройку вели этапами: в 2019 году — фундамент и сети, в 2020-м — коробка и кровля, зимой 2020–2021 — отопление и водоснабжение, в 2022-м — фасад.

2019

Проект, сваи и ростверк

В 2019 году сделали проект дома. 13 августа подписали договор на фундамент и сети, а 28 октября — акт приёмки работ. Пробурили сваи диаметром 300 мм на 3 метра, залили монолитный ростверк, сделали гидроизоляцию в два слоя и утеплили фундамент. Выложили кирпичный цоколь, под полом — скальный грунт, щебень и армированная плита. Поставили септик из бетонных колец и кессон с водопроводом до котельной.

На визуализациях цоколь и первый этаж облицованы камнем, а фасад в итоге оштукатурили.

Проект
  • Архитектура2019
  • Конструкцииноябрь 2019
Фундамент и сети
  • Договор13 августа
  • Сваи, ростверк, септикавгуст – октябрь
  • Акт приёмки28 октября
Визуализация проекта
Визуализация проекта
Разрез дома: второй свет высотой 7,84 м
Разрез дома: второй свет высотой 7,84 м
Визуализация: терраса и балкон на колоннах
Визуализация: терраса и балкон на колоннах
Цоколь и первые ряды кладки, 25 марта 2020
Цоколь и первые ряды кладки, 25 марта 2020
Февраль–июнь 2020

Газоблок 400 мм, плиты и колонны

10 февраля подписали договор на коробку и кровлю. Стены — газоблок Инси D500 толщиной 400 мм с армированием, пояса и простенки — из полнотелого кирпича. В конце марта краном уложили пустотные плиты над первым этажом и балки под балкон. К концу мая стояли стены второго этажа и колонны террасы в полную высоту.

Первый этаж
  • Кладкамарт
  • Плиты перекрытия28 марта
Второй этаж
  • Стеныапрель – май
  • Колонны террасык концу мая
Монтаж плит над первым этажом, 28 марта 2020
Монтаж плит над первым этажом, 28 марта 2020
Балки и кирпич на перекрытии, 28 марта
Балки и кирпич на перекрытии, 28 марта
Колонны террасы в полную высоту, 29 мая
Колонны террасы в полную высоту, 29 мая
Стены второго этажа, 3 июня
Стены второго этажа, 3 июня
Июль 2020

Стропила и настил под черепицу

Перекрытие над вторым этажом сделали деревянным, с утеплителем 200 мм. Летом поставили мауэрлат и стропильную систему, пиломатериал обработали антисептиком. Сверху — гидроизоляция, контробрешётка, обрешётка и сплошной настил из ОСП под гибкую черепицу.

Перекрытие
  • Деревянные балкимай – июнь
  • Утеплитель200 мм
Кровля
  • Мауэрлат и стропилаиюнь – июль
  • Настил из ОСПиюль

Стропила и ОСП, 7 июля 2020
Стропила и ОСП, 7 июля 2020
Кровля со стороны въезда, 7 июля
Кровля со стороны въезда, 7 июля
Свес кровли: ОСП по стропилам
Свес кровли: ОСП по стропилам
Леса у колонн террасы, 7 июля
Леса у колонн террасы, 7 июля
Зима 2020–2021

Котельная, тёплый пол и водопровод

Осенью 2020 года сделали проект отопления и водоснабжения, зимой — монтаж: трубы тёплого пола и радиаторов, водопровод, канализация, полусухая стяжка 100 мм. В котельной — настенный газовый котёл, напольный твердотопливный, коллектор с гидрострелкой и бойлер на 200 литров.

Проект
  • Отопление и водоснабжениеноябрь 2020
Монтаж
  • Трубы и стяжкизима
  • Котельнаямарт – апрель 2021
Газовый котёл и бойлер, 12 марта 2021
Газовый котёл и бойлер, 12 марта 2021
Коллектор и насосы, 6 апреля 2021
Коллектор и насосы, 6 апреля 2021
Дымоход твердотопливного котла, 8 мая 2021
Дымоход твердотопливного котла, 8 мая 2021

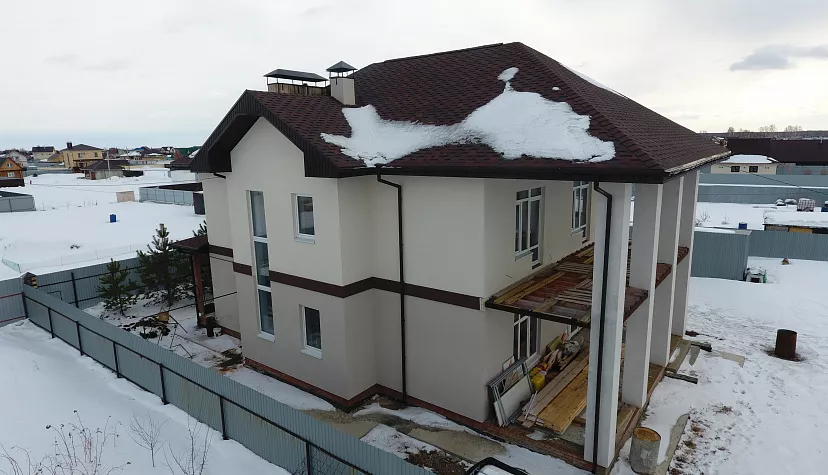

Котельная в работе, март 2023
Котельная в работе, март 2023
2022

Утеплитель и штукатурка «короед»

В мае 2022 года стены и колонны утеплили минеральной ватой 50 мм, сверху — армированный слой и декоративная штукатурка «короед», откосы — декоративным раствором. Пояса между этажами и цоколь — тёмно-коричневые.

Сейчас владелец живёт в доме постоянно.

Фасад
  • Смета11 апреля
  • Утеплитель и штукатуркамай
Детали
  • Колонныутеплены
  • Откосыдекоративный раствор
Фасад в работе, колонны в утеплителе, 24 мая
Фасад в работе, колонны в утеплителе, 24 мая
Нанесение «короеда», 24 мая
Нанесение «короеда», 24 мая
Торец со вторым светом в лесах
Торец со вторым светом в лесах
Угол дома: штукатурка готова
Угол дома: штукатурка готова

Что делали на каждом этапе

01 Фундамент и сети Август–октябрь 2019

Буронабивные сваи, ростверк и септик

Фундамент стоит на 49 буронабивных сваях диаметром 300 мм и длиной 3 метра, они идут по осям стен. Сваи объединили монолитным ростверком из бетона М250 — 27 м³. Снаружи ростверк защитили праймером, наплавляемой гидроизоляцией в два слоя и мембраной Planter, утеплили на 0,7 метра в глубину. Цоколь выложили из кирпича и утеплили. Под пол засыпали скальный грунт, щебень и отсев и залили армированную плиту пола — 131 м².

Септик и водопровод
Вместе с фундаментом сделали двухкамерный септик из бетонных колец с дренажем, кессон над скважиной и водопровод до котельной.
Схема свай
Схема свай
Разрез фундамента: ростверк, цоколь, пол
Разрез фундамента: ростверк, цоколь, пол
Цоколь с гидроизоляцией под кладкой, 25 марта 2020
Цоколь с гидроизоляцией под кладкой, 25 марта 2020
Кирпичные простенки на цоколе, 25 марта 2020
Кирпичные простенки на цоколе, 25 марта 2020
02 Коробка Февраль–июнь 2020

Газоблок Инси 400 мм и колонны в кирпиче

Стены — газоблок Инси D500 толщиной 400 мм, 111 м³, кладку армировали. Армопояса, простенки и перегородки — из кирпича. Над первым этажом краном уложили 18 пустотных плит и металлические балки. Балкон второго этажа площадью 29 м² сделали по балкам.

Колонны — металл в кирпиче
Внутри каждой колонны террасы — металлическая труба, снаружи — обкладка из пустотелого кирпича. Над колоннами — балкон второго этажа.
Газоблок Инси на поддонах, 28 марта 2020
Газоблок Инси на поддонах, 28 марта 2020
Пустотные плиты над первым этажом, 28 марта
Пустотные плиты над первым этажом, 28 марта
Колонны террасы и стены второго этажа, 3 июня
Колонны террасы и стены второго этажа, 3 июня
Кирпичный пояс между этажами, 3 июня
Кирпичный пояс между этажами, 3 июня
03 Перекрытие и кровля Лето 2020

Деревянное перекрытие и стропила

Перекрытие над вторым этажом сделали деревянным: балки, утеплитель 200 мм, пароизоляция и ветрозащита. На стены уложили мауэрлат и собрали стропильную систему, пиломатериал обработали антисептиком. По стропилам — гидроизоляционная мембрана, контробрешётка, обрешётка и сплошной настил из ОСП, 255 м², — основание под гибкую черепицу.

Зачем контробрешётка
Контробрешётка создаёт вентиляционный зазор между мембраной и настилом. Когда воздух свободно входит и выходит, зазор помогает уносить влагу и просушивать дерево.
Пиломатериал для перекрытия и стропил, 3 июня 2020
Пиломатериал для перекрытия и стропил, 3 июня 2020
Стропила над вторым этажом, 7 июля
Стропила над вторым этажом, 7 июля
Фронтон над входом, 7 июля
Фронтон над входом, 7 июля
Балки над колоннами террасы, 7 июля
Балки над колоннами террасы, 7 июля
04 Отопление и вода Ноябрь 2020 – май 2021

Трубы, стяжка и котельная на два котла

В ноябре 2020 года сделали проект отопления и водоснабжения. Зимой уложили около 110 м² водяного тёплого пола и провели трубы к 16 радиаторам Royal Thermo. Проложили 138 погонных метров водопровода и канализацию. Трубы закрыли полусухой стяжкой толщиной 100 мм — около 175 м². Весной 2021 года собрали котельную: газовый котёл Viessmann на 24 кВт, твердотопливный котёл, коллектор с гидрострелкой, бойлер на 200 литров, расширительные баки, насосы и фильтры воды.

Газ и дрова в одной котельной
Газовый котёл и котёл на дровах стоят рядом и подключены к коллектору с гидрострелкой. Владелец топит дом и газом, и дровами — валежником.
Трубы отопления и радиатор, 6 апреля 2021
Трубы отопления и радиатор, 6 апреля 2021
Насосы и фильтры воды, 6 апреля 2021
Насосы и фильтры воды, 6 апреля 2021
Газовый котёл, гидрострелка и расширительный бак, 6 апреля
Газовый котёл, гидрострелка и расширительный бак, 6 апреля
Бойлер на 200 литров и бак, март 2023
Бойлер на 200 литров и бак, март 2023
05 Фасад Апрель–май 2022

Минвата 50 мм, армированный слой и «короед»

Весной 2022 года стены и колонны террасы утеплили фасадной минеральной ватой 50 мм. Поверх — армированный базовый слой, затем декоративная штукатурка «короед». Откосы окон сделали декоративным раствором. Пояса между этажами и цоколь выделили тёмно-коричневым цветом.

Зачем утеплять газоблок
Наружная минвата снижает потери тепла через стены, в том числе через кирпичные пояса и простенки между окнами: кирпич проводит тепло сильнее газоблока.
Колонны в утеплителе, стены в «короеде», 24 мая 2022
Колонны в утеплителе, стены в «короеде», 24 мая 2022
Фактура «короеда» вблизи, 24 мая
Фактура «короеда» вблизи, 24 мая

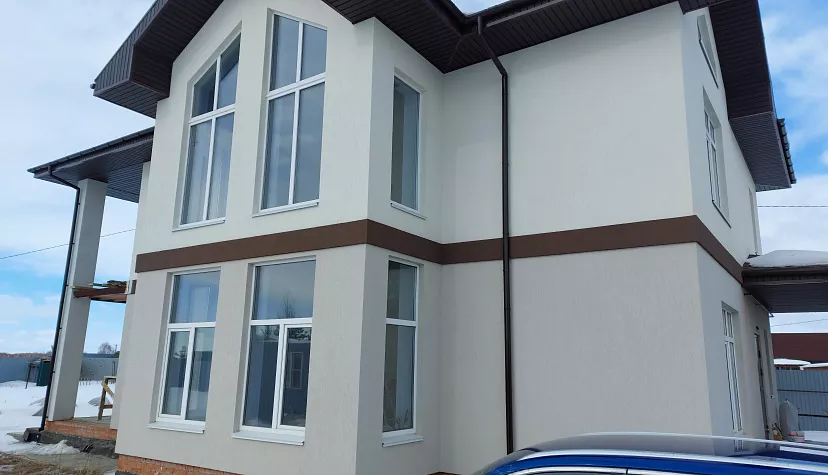

Фасад со вторым светом, март 2023
Фасад со вторым светом, март 2023

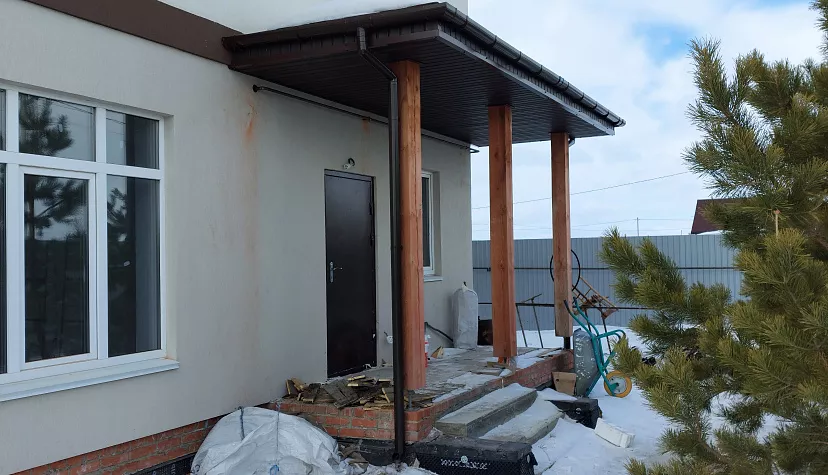

Колонны террасы в штукатурке, март 2023
Колонны террасы в штукатурке, март 2023
05 / Видео со стройки

Как шла стройка: ролики с площадки

Игорь Шенгуров снимал на площадке короткие ролики и рассказывал, что делают и почему.

Каким будет дом25 марта 2020. Первый этаж почти готов. Балкон и веранда, большие окна, газоблок 400 мм с утеплением 50 мм и штукатурка.
Перекрытие под второй свет28 марта 2020. Над частью первого этажа плиты не кладут — там будет второй свет. Нагрузку держит металлический уголок.
Монтаж плит перекрытия28 марта 2020. Пустотные плиты кладут на раствор, торцы утепляют пеноплексом и закрывают кирпичом.
Балки балкона над террасой28 марта 2020. Деревянные балки лежат на металлическом уголке поверх кирпичных колонн и пропитаны составом от огня и гниения.
Второй этаж и колонны29 мая 2020. Армопояс второго этажа готов, колонны подняты, кран подаёт материал наверх. Дальше — деревянные балки и фронтоны.
Кровля: мембрана и контробрешётка7 июля 2020. Стропила готовы, на них уже мембрана и контробрешётка 50×50. Дальше — обрешётка, ОСП и гибкая черепица.
Фасад: «короед»24 мая 2022. Штукатурку наносят на загрунтованную стену и затирают тёрками — так получается фактура «короед».
06 / Как работаем сегодня

Как мы ведём строительство сегодня

Этот дом строили в 2019–2022 годах. Сейчас работаем так.

01 / 06

Договор и согласование изменений

Цену и состав работ фиксируем в договоре. Если заказчик меняет решение, сначала согласуем стоимость и сроки и только потом работаем.

02 / 06

Видеонаблюдение с доступом 24/7

На объекте ставим камеры, доступ — у вас. Посмотреть, что происходит на площадке, можно в любой момент: из другого города или из отпуска.

03 / 06

Общий чат со всеми специалистами

Прораб, инженеры, отделочники и вы — в одной переписке. Отчёт о работах идёт туда же, не нужно обзванивать людей и выяснять, на каком всё этапе.

04 / 06

Фото- и видеофиксация

Снимаем в том числе скрытые работы — то, что потом закроется стяжкой, штукатуркой и грунтом. Через несколько лет будет видно, что и как сделано.

05 / 06

Два уровня контроля

Авторский надзор проверяет соответствие проекту. Инженер технического надзора компании отдельно проверяет качество работ.

06 / 06

Оплата после приёмки

Работы оплачиваете поэтапно и по факту: этап закрывается актом, вы принимаете работу — и только после этого платите. Не наоборот.

07 / Ответственность

Кто отвечает за стройку и за обращения после неё

Договоры на фундамент и коробку подписывал Игорь Шенгуров, генеральный директор. Проект дома, отопления и водоснабжения сделали мы. Гарантия на работы по договору — 5 лет.

Игорь Шенгуров — генеральный директор «Все Строй»
Генеральный директор Игорь Шенгуров Подписывал договоры на этот дом.

Гарантия по новым договорам

Все обязательства записываем в договор.

5 лет гарантия на все выполненные работы
От производителя гарантия на материалы, по документам поставщика
До 3 дней реакция на обращение о неисправности
За наш счёт устраняем всё, что попадает под гарантийный случай
Похожие объекты

Нужен дом для жизни круглый год, со вторым светом? Обсудим

Расскажите, сколько вас в семье, какой участок и что важно в доме: второй свет, гостевая комната, терраса, отопление. Подскажем планировку и покажем, как разбить стройку на этапы.

+7 (351) 220-01-85

Назовём сроки стройки на вашем участке или договоримся о поездке на один из наших домов.
