Кейс объекта · Челябинск, 2021–2023

Дом из газоблока в Челябинске

Внизу офис компании владельца, наверху квартира. Двухэтажный дом в стиле хай-тек на городском участке среди соседних домов: снесли старый дом, изменили проект фундамента, построили коробку и кровлю, провели сети и отопление, сделали фасад.

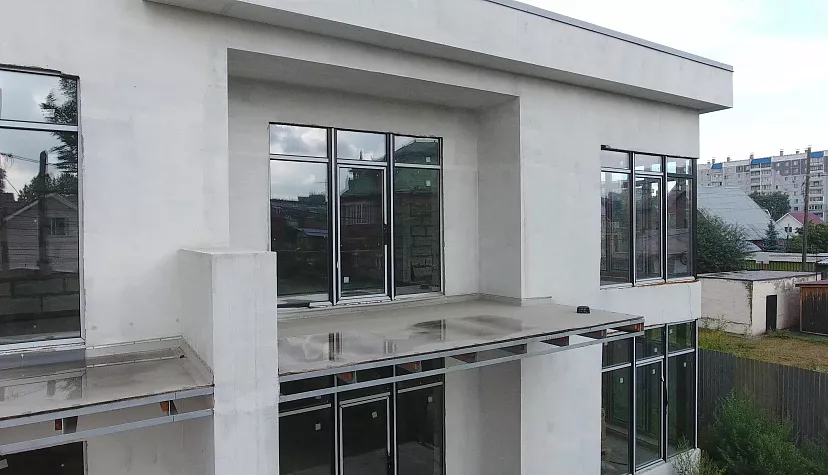

Видеообзор дома · 7 мин
347 м² по проекту, с террасами и балконами
Офис + квартира офис на первом этаже, жильё на втором
63 сваи 200 × 200 мм вместо 300 × 300: соседние дома рядом
Второй дом для этой семьи: первый мы построили за городом
1 / 4
01 / Задача

Офис внизу, квартира наверху: второй дом для той же семьи

В 2015–2016 годах мы построили этой семье загородный дом в посёлке Первомайском. Потом владелец пришёл снова.

Дом сверху: двухэтажное здание с плоской кровлей вплотную к соседнему кирпичному дому

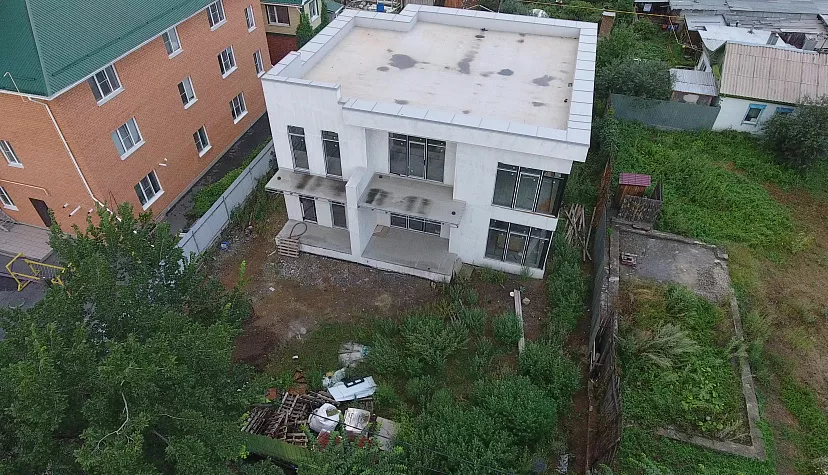

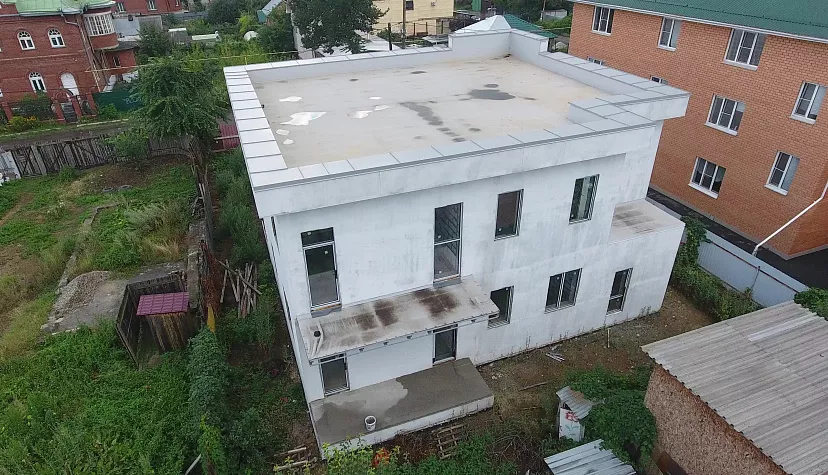

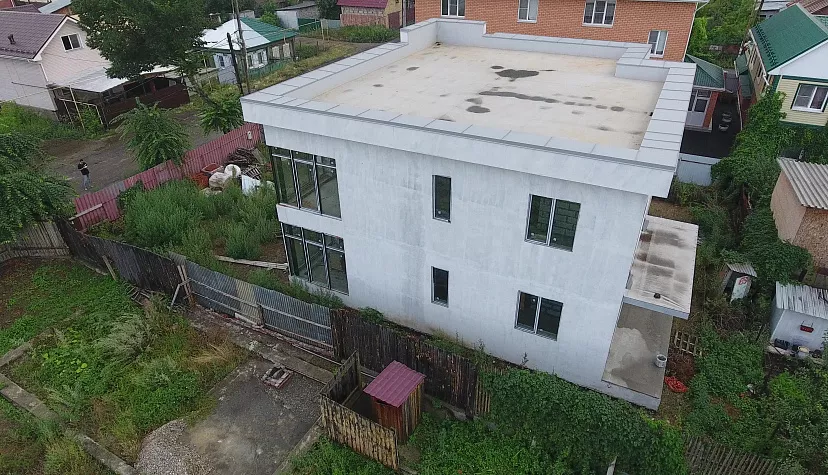

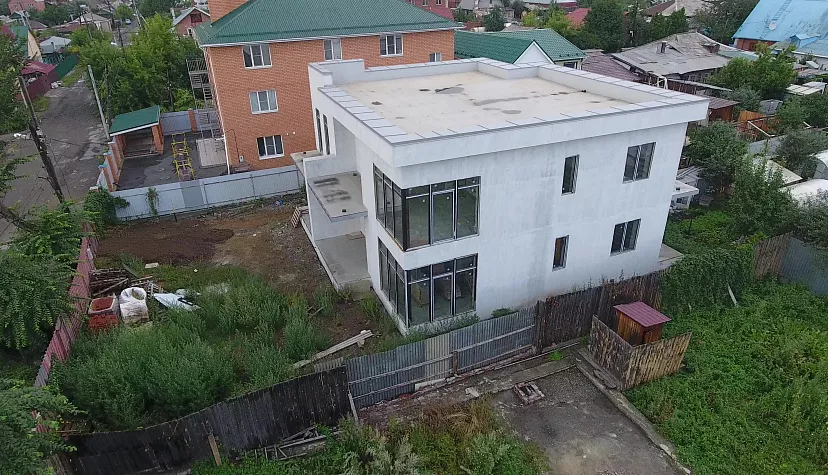

Март 2024 года, вид сверху.
  • Что хотелиНебольшой офис для своей компании и квартиру в городе — чтобы не уезжать каждый вечер за город.
  • ИдеяОдно здание: на первом этаже — офис с шоурумом, переговорной и кабинетами, на втором — квартира с четырьмя спальнями.
  • СтильХай-тек — его выбрал заказчик.
  • УчастокВ старой городской застройке: соседние дома — в нескольких метрах. На участке стоял бревенчатый дом.

Планировка по проекту

План первого этажа: ресепшен, шоурум, переговорная, три кабинета, кухня, котельная, террасы
План второго этажа: четыре спальни, зал, кухня, гардероб, санузел, хозблок, четыре балкона

Первый этаж — офис

172,85 м² с террасами и крыльцом
  • Шоурум23,52 м²
  • Кабинет20,58 м²
  • Переговорная19,11 м²
  • Холл15,21 м²
  • Кабинет12,54 м²
  • Ресепшен11,69 м²
  • Кабинет11,69 м²
  • Кухня7,92 м²
  • Лестница6,12 м²
  • Раздевалка5,84 м²
  • Котельная5,27 м²
  • Санузлы1,77 и 1,42 м²
  • Терраса под балконом12,40 м²
  • Терраса10,21 м²
  • Крыльцо7,56 м²

У входа — ресепшен, в центре — шоурум и переговорная, по краям — три кабинета. Лестница на второй этаж — в глубине, у кухни и котельной.

Второй этаж — квартира

174,68 м² с балконами
  • Зал20,53 м²
  • Кухня18,29 м²
  • Холл15,21 м²
  • Спальня13,42 м²
  • Спальня13,05 м²
  • Спальня12,54 м²
  • Спальня11,76 м²
  • Хозблок8,80 м²
  • Гардероб7,98 м²
  • Санузел7,35 м²
  • Лестница6,12 м²
  • Туалет2,11 м²
  • Балконы12,40, 10,21, 7,56 и 7,35 м²

Спальни — по левой стороне, в центре — зал, справа — кухня, санузел и хозблок. Балконов четыре, по углам дома и над террасой.

Проектная площадь — 347,53 м² вместе с террасами, крыльцом и балконами. Площадь застройки — 220,32 м².

Визуализация проекта «Эпатаж, 347 м²» из каталога «Все Строй»
Проект в каталоге

Этот дом есть в каталоге — проект «Эпатаж, 347 м²»

Те же два этажа и планировка: офис внизу, квартира с четырьмя спальнями наверху. Проект можно взять за основу и для своего дома: под участок и свои задачи его можно изменить.

Смотреть проект в каталоге →
02 / Участок и сваи

Соседние дома рядом: фундамент перепроектировали под участок

Участок 542 м² в старой городской застройке, на нём стоял бревенчатый дом. Новый дом поставили с отступом 3 м от боковых границ. Соседние дома стоят в нескольких метрах, поэтому от первоначальных свай пришлось отказаться.

Когда забивали сваи, сбегались все соседи. Объясняли им, почему изменили проект фундамента и взяли маленький копёр.

Дамир Таякбаев, вёл объект
Забитые сваи до ростверка, 14 апреля 2021
Забитые сваи до ростверка, 14 апреля 2021

Сваи 200 × 200 вместо 300 × 300

По первому проекту фундамент стоял на забивных сваях 300 × 300 мм. Их забивает тяжёлый копёр, а соседние дома здесь слишком близко. Проект фундамента изменили: 63 сваи 200 × 200 мм длиной 4 метра, поставленные чаще, и малая сваебойная установка.

Для вас: сваи и технику подбираем под расстояние до соседних домов, а не только под грунт.

Малая сваебойная установка и соседние дома, 14 апреля 2021
Малая сваебойная установка и соседние дома, 14 апреля 2021

Малую установку привезли из другого города

Такие сваи и компактная установка под них — не ходовая позиция. Своей подходящей техники пришлось бы ждать около месяца, поэтому установку привезли из другого города: стройка не встала на месяц.

Для вас: нестандартную технику ищем сами — вам не нужно разбираться в сваях и копрах.

Ростверк с гидроизоляцией, 25 мая 2021
Ростверк с гидроизоляцией, 25 мая 2021

Подушка под ростверком и сети заранее

По сваям залили ростверк — 39,5 м³ бетона. Под ним слой пенопласта 150 мм, он работает как демпфер. До бетона проложили канализацию под плитами и гильзы под воду, электричество и интернет. 25 мая фундамент был готов.

Для вас: вводы сетей закладываем до фундамента — потом не придётся долбить бетон.

Септик из бетонных колец, 18 ноября 2021
Септик из бетонных колец, 18 ноября 2021

Септик — когда техника больше не нужна

Септик поставили в ноябре, когда коробка уже стояла. Тяжёлой технике больше не нужно было ездить по участку, и проложенные трубы она бы не повредила.

Для вас: на тесном участке порядок работ продумываем так, чтобы техника не ходила по готовым сетям.

03 / Фасад и балконы

В хай-теке неточность не спрятать: консоли, витражи, ровные линии

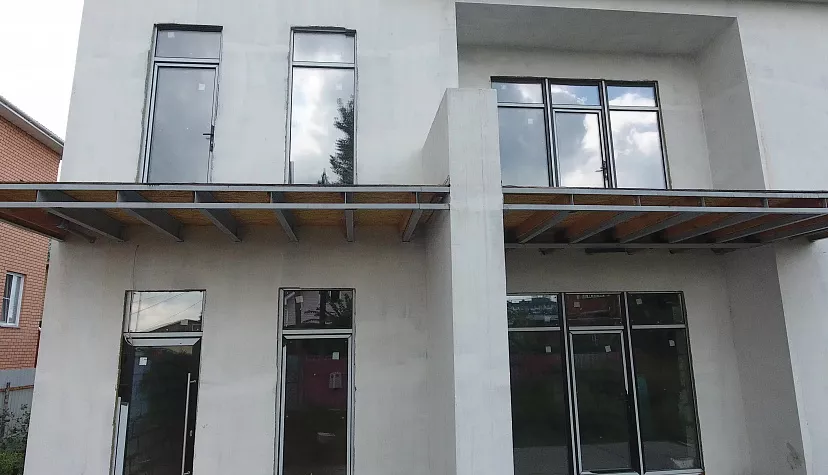

Хай-тек выглядит просто: белые объёмы, большие окна, плоская кровля. Поэтому кривой карниз, неровный угол или неаккуратное примыкание материалов видно сразу. Решения фасада вели вместе с дизайнером Ириной Кулаковой, а конструкции под них считал наш инженер-конструктор.

Балконы полностью консольные, как будто висят в воздухе. Я несколько раз просил инженера-конструктора пересчитать именно эти конструкции.

Дамир Таякбаев, вёл объект

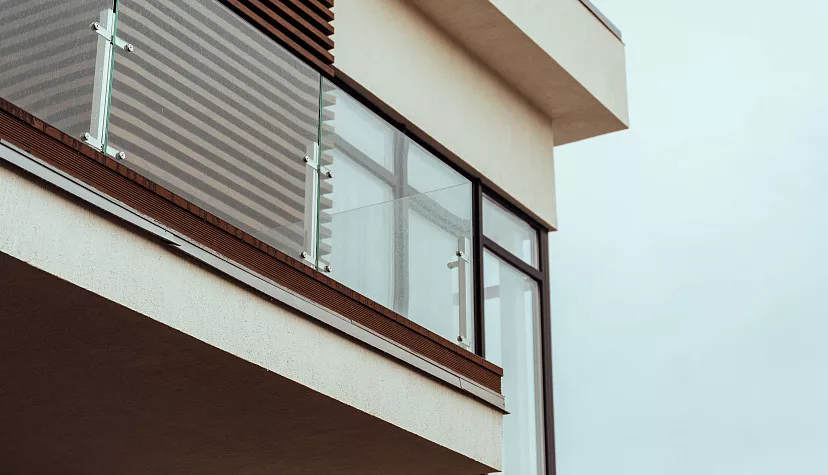

  • Консольные балконыБез опор снизу: балконы держат металлические консольные конструкции, заведённые в стену.
  • Угол без простенкаЗа угловым витражом спрятана металлическая колонна — часть металлоконструкции, которая держит угол второго этажа.
  • ФасадМинеральная вата 50 мм и армированный слой, сверху белая декоративная штукатурка. Вставки — крупноформатный керамогранит на клею и металлические рейки под дерево.
  • ОкнаПо акту — 111 м² окон и дверей, в том числе четыре витража 3,1 × 2,9 м. Входные двери алюминиевые.

Дом сегодня

Фасады летом 2026 года и весной 2024-го.

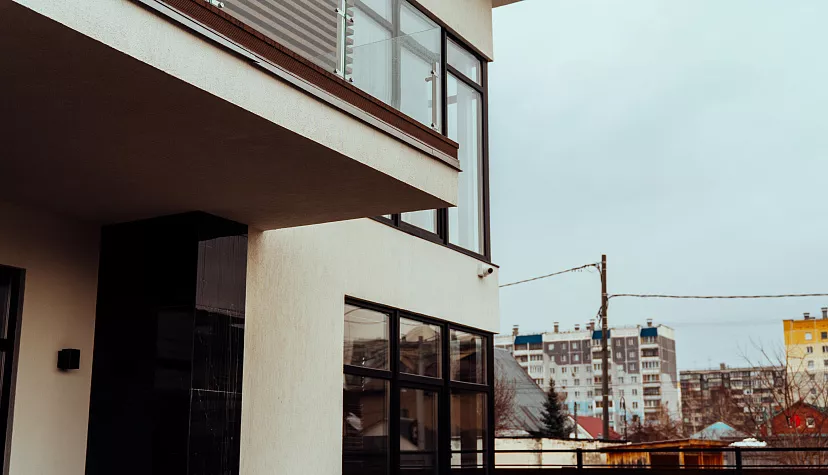

Фасад во двор: Июнь 2026
Фасад во дворИюнь 2026
Угловое окно: Первый этаж, июнь 2026
Угловое окноПервый этаж, июнь 2026
Керамогранит: Крупный формат на клею
КерамогранитКрупный формат на клею

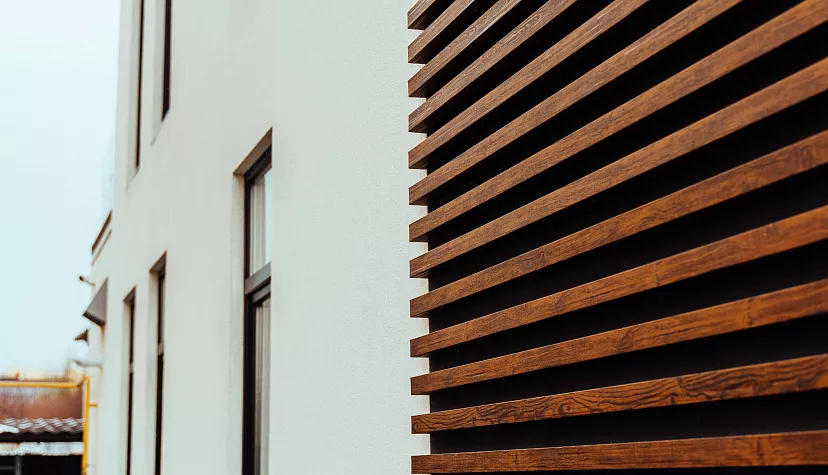

Рейки: Металл под дерево
РейкиМеталл под дерево
Терраса у входа: Под балконом сухо в дождь
Терраса у входаПод балконом сухо в дождь
Угол с рейками: Вид снизу
Угол с рейкамиВид снизу
Угол витража: Весна 2024
Угол витражаВесна 2024
Стеклянное ограждение: Терраса из ДПК
Стеклянное ограждениеТерраса из ДПК
Боковой фасад: До границы участка 3 м
Боковой фасадДо границы участка 3 м

Дизайн интерьера — Ирина Кулакова. Фото — январь 2025 года.

Кухня-гостиная: Второй этаж, квартира
Кухня-гостинаяВторой этаж, квартира
Гостиная: Зал с диваном и телевизором
ГостинаяЗал с диваном и телевизором
Спальня: Окно в пол и шторы
СпальняОкно в пол и шторы
Ванная: Отдельностоящая ванна у окна
ВаннаяОтдельностоящая ванна у окна
Холл: Зелёная стеновая панель
ХоллЗелёная стеновая панель
Ресепшен: Первый этаж, офис
РесепшенПервый этаж, офис
Кабинет: Рабочий стол и стол для встреч
КабинетРабочий стол и стол для встреч
Рабочие места: Окна во двор
Рабочие местаОкна во двор
Кабинет: Оранжевая стена и стеллажи
КабинетОранжевая стена и стеллажи
Кабинет: Столы и шкафы
КабинетСтолы и шкафы
Кухня офиса: Барная стойка у окна
Кухня офисаБарная стойка у окна
Коридор: Световая линия на потолке
КоридорСветовая линия на потолке
Санузел офиса: Тропические обои
Санузел офисаТропические обои

Двор летом 2026 года и весной 2024-го.

Двор перед домом: Мощение и газон, июнь 2026
Двор перед домомМощение и газон, июнь 2026
Туи у террасы: Живая изгородь вдоль ограждения
Туи у террасыЖивая изгородь вдоль ограждения
Вход: Ступени из ДПК и газон
ВходСтупени из ДПК и газон
Дорожка вдоль дома: Мощение до границы участка
Дорожка вдоль домаМощение до границы участка
Скамья у забора: Дорожка из камня, весна 2024
Скамья у забораДорожка из камня, весна 2024
Как устроен дом: фундамент, стены, кровля и сети
  • Фундамент63 забивные сваи 200 × 200 мм длиной 4 м, под ростверком пенопласт 150 мм, ростверк из бетона М250 с гидроизоляцией в два слоя и утеплением 50 мм.
  • СтеныГазоблок 400 мм с армированием, пояса из полнотелого кирпича. Перегородки — газоблок и кирпич.
  • ПерекрытияПустотные плиты на трёх уровнях, металлические балки, швеллеры и ригели над большими проёмами и под балконами.
  • КровляПлоская: пароизоляция, клиновидные плиты для уклона, утеплитель, геотекстиль и ПВХ-мембрана 1,5 мм с парапетом и двумя воронками.
  • СетиСкважина 17 м с кессоном и насосом, септик из бетонных колец, кабельный ввод с заземлением. Отопление и водоснабжение — по нашему проекту, радиаторы трубчатые.
  • ЛестницаМеталлическая, на косоурах из швеллера. Геометрия сложная, лестницу рассчитали, сварили и смонтировали мы.

Видеообзор: планировка, фасад, балконы и сваи

04 / Этапы и сроки

2021–2023: от сноса старого дома до финишного фасада

Коробку, кровлю, окна и наружные сети сделали в 2021 году, отопление, стяжки и штукатурку стен делали зимой 2021–2022, финишный фасад, террасы и ограждения — в 2023-м.

Январь–апрель 2021

Снос старого дома и подготовка

Начали зимой, пока заканчивали проект. 25–26 января экскаватор с гидромолотом разобрал старый бревенчатый дом, мусор вывезли: по смете демонтажа — 30 рейсов самосвала. 29 января геологи взяли пробы грунта. 24 марта убрали снег, с 30 марта по 2 апреля копали котлован и вывозили грунт. 30 марта начали бурить новую скважину: старую использовать не стали.

Сносить начали, когда были готовы только первые чертежи.

Участок
  • Снос и вывоз мусора25–26 января
  • Геология29 января
Котлован
  • Уборка снега24 марта
  • Котлован и вывоз грунта30 марта – 2 апреля
  • Скважинас 30 марта
Снос старого дома, 26 января
Снос старого дома, 26 января
Остатки старого дома, 26 января
Остатки старого дома, 26 января
Бурение под геологию, 29 января
Бурение под геологию, 29 января
Площадка перед забивкой свай, 9 апреля
Площадка перед забивкой свай, 9 апреля
Апрель–май 2021

Сваи, ростверк и сети под домом

В апреле малая установка забила 63 сваи. Головы свай срубили, уложили пенопласт 150 мм, собрали опалубку и арматуру ростверка. До бетона проложили канализацию и гильзы под сети. 25 мая фундамент был готов.

Сваи
  • Сваи на площадке9 апреля
  • Забивкаапрель
Ростверк
  • Опалубка и арматурамай
  • Фундамент готов25 мая
Сваи на площадке, 9 апреля
Сваи на площадке, 9 апреля
Опалубка ростверка, 10 мая
Опалубка ростверка, 10 мая
Ростверк, 20 мая
Ростверк, 20 мая
Фундамент готов, 25 мая
Фундамент готов, 25 мая
Июнь–август 2021

Стены из газоблока и металл

С июня клали стены из газоблока 400 мм, перегородки — из газоблока и кирпича. Над большими проёмами и под балконами смонтировали металлические балки, швеллеры и ригели: кран работал на площадке с 3 июня по 18 августа. К началу сентября коробка была готова.

Плиты
  • Пол первого этажа3–6 июня
  • Над первым этажом5 июля
  • Над вторым этажом11 августа
Стены
  • Кладкаиюнь – август
  • Коробка готованачало сентября
Кладка из газоблока, 29 июня
Кладка из газоблока, 29 июня
Подача газоблока краном, 19 июля
Подача газоблока краном, 19 июля
Металлические балки консоли, 19 июля
Металлические балки консоли, 19 июля
Второй этаж, облёт 16 августа
Второй этаж, облёт 16 августа
Сентябрь 2021 – зима 2022

Кровля, утепление, окна, септик

В сентябре–октябре сделали плоскую кровлю: пароизоляцию, клиновидные плиты для уклона, утеплитель и ПВХ-мембрану; парапет закрыли отливами. Фасад утеплили минватой 50 мм и покрыли армированным слоем. К 1 ноября стояли окна, в ноябре поставили септик. Зимой 2021–2022 года внутри монтировали отопление, делали стяжки и штукатурили стены.

Снаружи
  • Кровлясентябрь – октябрь
  • Утепление фасадаоктябрь
  • Окнак 1 ноября
Сети и внутри
  • Септик17–18 ноября
  • Отопление, стяжки, штукатурказима 2021–2022
Парапет кровли, 10 сентября
Парапет кровли, 10 сентября
ПВХ-мембрана на кровле, 20 октября
ПВХ-мембрана на кровле, 20 октября
Отливы парапета, 29 ноября
Отливы парапета, 29 ноября
Дом в базовом слое и с окнами, 11 января 2022
Дом в базовом слое и с окнами, 11 января 2022
Июль–ноябрь 2023

Финишный фасад, террасы и стекло

До лета 2023 года дом стоял в базовом слое штукатурки. С июля по ноябрь сделали финишный фасад: белую декоративную штукатурку, керамогранит, металлические рейки и свесы балконов. Террасы и балконы покрыли доской ДПК, поставили стеклянные ограждения и облицевали ступени.

В 2023 году на первом этаже заработал офис, на втором стали жить.

Фасад
  • Керамогранит и рейкиавгуст – октябрь
  • Белая штукатуркак концу сентября
Террасы и балконы
  • Доска ДПКавгуст – ноябрь
  • Стеклянные огражденияк концу сентября
  • Ступениноябрь
Керамогранит и первые рейки, 24 августа
Керамогранит и первые рейки, 24 августа
Монтаж реек, 23 октября
Монтаж реек, 23 октября
Белый фасад и стекло, 26 сентября
Белый фасад и стекло, 26 сентября
Ступени из ДПК, 20 ноября
Ступени из ДПК, 20 ноября

Как строили: что делали на каждом этапе

01 Подготовка Январь–апрель 2021

Снос, геология, котлован и скважина

В январе старый бревенчатый дом разобрали экскаватором с гидромолотом и вывезли мусор. 29 января геологи взяли пробы грунта для лаборатории. 24 марта убрали снег, с 30 марта по 2 апреля копали котлован и вывезли 14 рейсов грунта. 30 марта начали бурить новую скважину глубиной 17 метров — старую использовать не стали. Позже над скважиной смонтировали кессон из бетонных колец с насосом, к дому проложили 15 метров утеплённой гильзы под водопровод.

Сносили, пока шёл проект
Проект дома делал наш архитектор. Старый дом разобрали ещё в январе, по первым чертежам: к договору участок был чистым, и котлован начали сразу.
Участок после сноса старого дома, 30 марта 2021
Участок после сноса старого дома, 30 марта 2021
Пробы грунта на геологию, 29 января
Пробы грунта на геологию, 29 января
Экскаватор и геодезический прибор на котловане, 30 марта
Экскаватор и геодезический прибор на котловане, 30 марта
Буровая установка на участке, 30 марта
Буровая установка на участке, 30 марта
02 Фундамент Апрель–май 2021

Сваи 200 × 200 и ростверк на пенопласте

В котловане разбили оси свайного поля. Малая установка забила 63 сваи длиной 4 метра — 252 погонных метра, головы срубили в одну отметку. По сваям уложили отсев 150 мм и пенопласт 150 мм, собрали опалубку и каркас из арматуры Ø14 и Ø8. Ростверк залили бетоном М250 через бетононасос — 39,5 м³. Снаружи — битумный праймер, наплавляемая гидроизоляция в два слоя, мембрана Planter и утеплитель 50 мм на метр в глубину. Затем сделали обратную засыпку.

Сети — до бетона
До заливки положили канализацию под будущими плитами и утеплённую гильзу водопровода от кессона. Вводной кабель — 35 метров — проложили в гофре и смонтировали заземление. Фундамент потом не пришлось долбить.
Свая в копре, 14 апреля 2021
Свая в копре, 14 апреля 2021
Арматура для ростверка, 9 апреля
Арматура для ростверка, 9 апреля
Опалубка ростверка, 10 мая
Опалубка ростверка, 10 мая
Бетононасос на заливке, 10 мая
Бетононасос на заливке, 10 мая
03 Коробка Июнь–август 2021

Газоблок 400 мм, плиты и металл

Плиты пола первого этажа уложили краном 3–6 июня — 34 штуки, торцы утеплили. Стены — газоблок 400 мм, армирование кладки — 1300 погонных метров, пояса и заторцовка — полнотелый кирпич. Над большими проёмами и под балконами — металлические балки, швеллеры, уголки и ригели, в углу — колонна из профильной трубы 150 × 150 мм. Плиты над первым этажом легли 5 июля, над вторым — 11 августа.

Угол без простенка
Под угловым витражом нет стены: угол второго этажа держит металлоконструкция с колонной. Поэтому стекло в углу сходится без простенка.
Плиты пола первого этажа, утеплённые торцы
Плиты пола первого этажа, утеплённые торцы
Кладка из газоблока и леса, 29 июня
Кладка из газоблока и леса, 29 июня
Металлические балки под консоли, 19 июля
Металлические балки под консоли, 19 июля
Внутри коробки, 19 июля
Внутри коробки, 19 июля
04 Кровля Сентябрь–октябрь 2021

Плоская кровля из ПВХ-мембраны

Парапет выложили из кирпича. Плиты очистили и наплавили пароизоляцию, по ней уложили клиновидные плиты XPS для уклона к двум воронкам и утеплитель, сверху — геотекстиль и ПВХ-мембрану 1,5 мм, 251 м². Мембрану завели на парапет и прижали рейкой, верх парапета закрыли отливами, ниши облицевали ЦСП.

Швы мембраны сваривают
ПВХ-мембрану не клеят и не наплавляют: полотна сваривают горячим воздухом, шов получается однородным с полотном.
Кирпичный парапет на плите, 10 сентября
Кирпичный парапет на плите, 10 сентября
Рулоны ПВХ-мембраны на кровле
Рулоны ПВХ-мембраны на кровле
Сварка швов мембраны, 14 октября
Сварка швов мембраны, 14 октября
Мембрана на парапете, 20 октября
Мембрана на парапете, 20 октября
05 Балконы, окна, сети Октябрь 2021 – зима 2022

Консоли, утепление фасада, окна, отопление и вода

Металлические рамы консольных балконов заведены в стены ещё на коробке. Осенью их закрыли: ОСП, опорная доска и ПВХ-мембрана, у каждого балкона — своя воронка и водосточная труба в штробе. Фасад утеплили минеральной ватой 50 мм — 410 м² — и покрыли армированным слоем. Поставили окна, витражи и алюминиевые входные двери: окна стояли к 1 ноября. Зимой внутри собрали отопление с трубчатыми радиаторами, сделали стяжки и оштукатурили стены. Водоснабжение дома тоже смонтировали мы, по нашему проекту.

Вода с балконов
С каждого балкона вода уходит в свою воронку и по трубе в стене, а не стекает по фасаду.
Рама консольного балкона, 12 октября 2021
Рама консольного балкона, 12 октября 2021
Рама балкона перед закрытием, 14 октября
Рама балкона перед закрытием, 14 октября
Фасад в утеплителе и армированном слое, 17 октября
Фасад в утеплителе и армированном слое, 17 октября
Радиатор у окна, стяжка, сентябрь 2023
Радиатор у окна, стяжка, сентябрь 2023
06 Септик 17–18 ноября 2021

Септик из бетонных колец

Котлован под септик копали экскаватором, когда коробка уже стояла. Септик собрали из бетонных колец диаметром 1,5 и 0,7 метра — с плитами днища, перекрытия и люками.

Труба — в скорлупе
От дома до септика проложили 20 метров канализационной трубы диаметром 110 мм и закрыли её пенопластовой скорлупой.
Кольца септика, 17 ноября 2021
Кольца септика, 17 ноября 2021
Плита перекрытия на кольцах, 18 ноября
Плита перекрытия на кольцах, 18 ноября
Ввод трубы в колодец, 18 ноября
Ввод трубы в колодец, 18 ноября
Трубы канализации и люк, 18 ноября
Трубы канализации и люк, 18 ноября
07 Фасад, террасы, лестница 2023

Короед, керамогранит, рейки, стекло и лестница

С июля по ноябрь сделали финишный фасад: штукатурка «короед» — 335 м², керамогранит на клею — 47 м², металлические рейки 50 × 45 мм под дерево, свесы балконов обшили аквапанелью. Террасы и балконы — доска ДПК на регулируемых опорах, 70 м², стеклянные ограждения — 50 м², ступени облицевали той же доской. Смонтировали водостоки — 14 метров. Пол крыльца был готов к концу 2022 года: по утеплителю 100 мм залили армированную плиту 150 мм, 32 м².

Лестница — сварная
Прежнюю лестницу демонтировали. Новую сварили на косоурах из швеллера, поставили и покрасили. Геометрия у неё сложная, расчёт несколько раз пересматривали.
Каркас свеса балкона, 20 июля 2023
Каркас свеса балкона, 20 июля 2023
Регулируемые опоры под доску ДПК, 7 августа
Регулируемые опоры под доску ДПК, 7 августа
Керамогранит и тёмная вставка, 11 октября
Керамогранит и тёмная вставка, 11 октября
Стойка стеклянного ограждения, 9 августа
Стойка стеклянного ограждения, 9 августа
05 / Видео со стройки

Как шла стройка: ролики с площадки

В 2021 году мы снимали стройку этого дома для сторис: Игорь Шенгуров, Дамир Таякбаев и наша сотрудница рассказывали, что сделано и почему именно так.

Бурение под геологию29 января 2021. Игорь Шенгуров: почему пробы берёт мощная буровая, а не передвижная установка.
Сваи малой установкой9 апреля 2021. Игорь Шенгуров: рядом соседние дома, поэтому большая установка не подошла.
Опалубка ростверка10 мая 2021, день заливки. Фанера, доска 100 × 50, стяжки — и сваи, которые входят в ростверк.
Навесные балконы19 июля 2021. Балконы без боковых опор: швеллеры крепятся к стене, нагрузку считали проектировщики.
Плоская кровля12 октября 2021. Дамир Таякбаев на кровле: ПВХ-мембрана 1,5 мм поверх утеплителя.
06 / Как работаем сегодня

Как мы ведём строительство сегодня

Этот дом строили в 2021–2023 годах. Сейчас работаем так.

01 / 06

Договор и согласование изменений

Цену и состав работ фиксируем в договоре. Если заказчик меняет решение, сначала согласуем стоимость и сроки и только потом работаем.

02 / 06

Видеонаблюдение с доступом 24/7

На объекте ставим камеры, доступ — у вас. Посмотреть, что происходит на площадке, можно в любой момент: из другого города или из отпуска.

03 / 06

Общий чат со всеми специалистами

Прораб, инженеры, отделочники и вы — в одной переписке. Отчёт о работах идёт туда же, не нужно обзванивать людей и выяснять, на каком всё этапе.

04 / 06

Фото- и видеофиксация

Снимаем в том числе скрытые работы — то, что потом закроется стяжкой, штукатуркой и грунтом. Через несколько лет будет видно, что и как сделано.

05 / 06

Два уровня контроля

Авторский надзор проверяет соответствие проекту. Инженер технического надзора компании отдельно проверяет качество работ.

06 / 06

Оплата после приёмки

Работы оплачиваете поэтапно и по факту: этап закрывается актом, вы принимаете работу — и только после этого платите. Не наоборот.

07 / Ответственность

Кто отвечает за стройку и за обращения после неё

Объект вёл Дамир Таякбаев: от сноса старого дома до финишного фасада. Договор подписывал Игорь Шенгуров, генеральный директор. Проект дома сделал наш архитектор, отопление, водоснабжение и котельную спроектировали мы. Гарантия на работы по договору — 5 лет.

Таякбаев Дамир — вёл строительство дома в Челябинске
Вёл объект Таякбаев Дамир Вёл стройку от сноса старого дома до финишного фасада, с заказчиком и дизайнером.

Гарантия по новым договорам

Все обязательства записываем в договор.

5 лет гарантия на все выполненные работы
От производителя гарантия на материалы, по документам поставщика
До 3 дней реакция на обращение о неисправности
За наш счёт устраняем всё, что попадает под гарантийный случай
Похожие объекты

Нужен дом с офисом или участок в плотной застройке? Обсудим

Пришлите план участка и расскажите, как будете пользоваться домом: где работать, где жить, сколько людей в офисе. Подскажем, как поставить дом с отступами, какой фундамент подойдёт рядом с соседними домами и как развести помещения по этажам.

+7 (351) 220-01-85

Расскажем, как пойдёт ваша стройка по этапам, назовём сроки по вашему участку или договоримся о поездке на объект.
